文章來源(yuan):國(guo)家能源(yuan)投(tou)資(zi)集(ji)團(tuan)有限責任公(gong)司 發布(bu)時間:2022-02-07

2021年1月15日,國家能源集團(tuan)國電上海廟項目間接空冷(leng)(leng)系統(tong)1號冷(leng)(leng)卻塔(ta)順利結(jie)頂(ding)。該塔(ta)是全國首(shou)個采用(yong)鋼結(jie)構(gou)的(de)百萬(wan)千(qian)瓦級(ji)機(ji)組冷(leng)(leng)卻塔(ta)。下面來一起回顧“巨無(wu)霸”鋼結(jie)構(gou)冷(leng)(leng)卻塔(ta)結(jie)頂(ding)精(jing)彩瞬間。

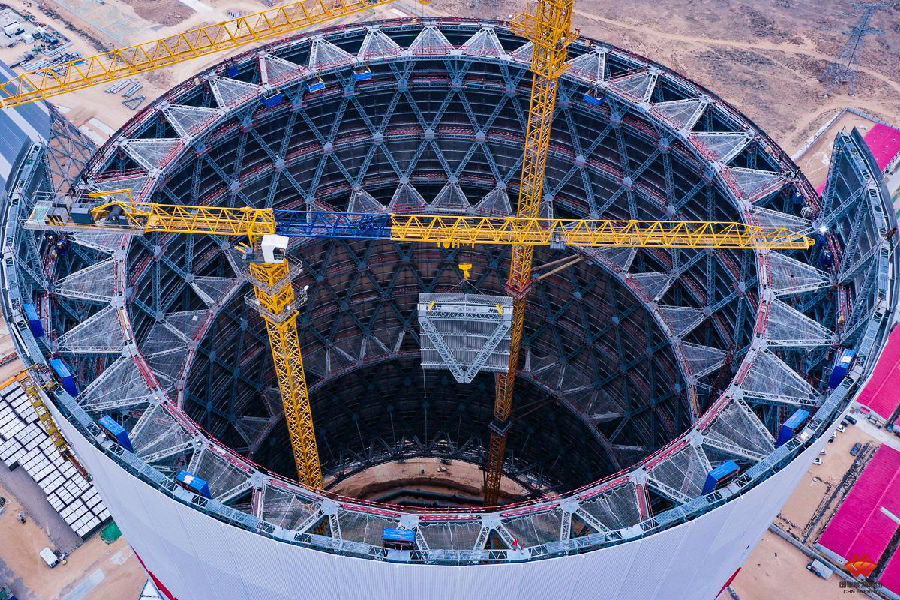

該塔(ta)底(di)部直(zhi)徑148.7米(mi),面(mian)積相當(dang)于2.5個足(zu)球場(chang),塔(ta)高190.2米(mi),總(zong)重量6500噸。圖為(wei)2020年3月26日,上海廟公司(si)間接空(kong)冷系(xi)統1號冷卻(que)塔(ta)施工現場(chang)。

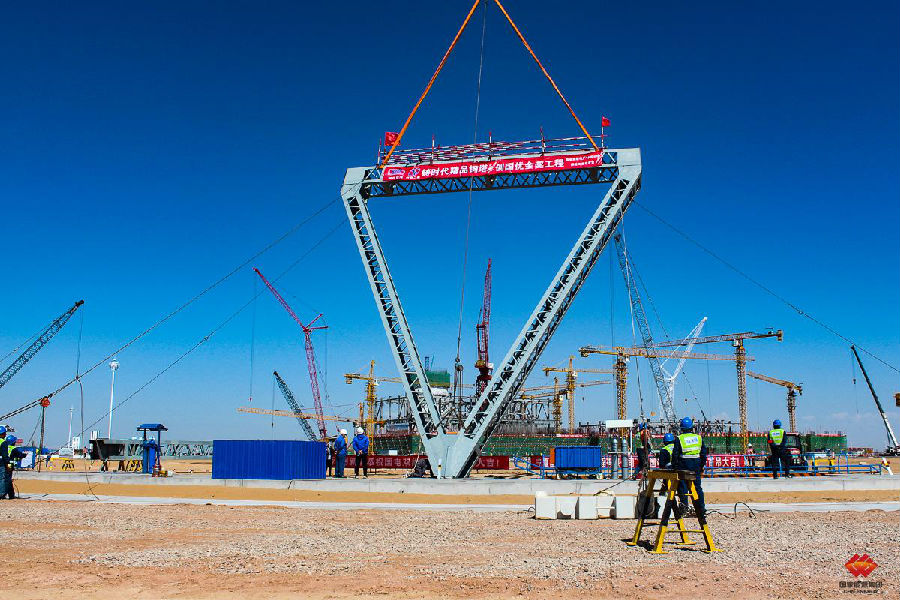

2020年(nian)5月28日,自重13噸、垂(chui)直高(gao)度(du)15米的1號冷卻塔首榀鋼(gang)三角開始吊裝(zhuang)。因安裝(zhuang)作業難度(du)極大,地面作業人員反(fan)復測(ce)量牽引,歷經12小時,才保(bao)證了(le)鋼(gang)三角的傾斜角度(du)、水平角度(du)等(deng)滿足指(zhi)標要求。

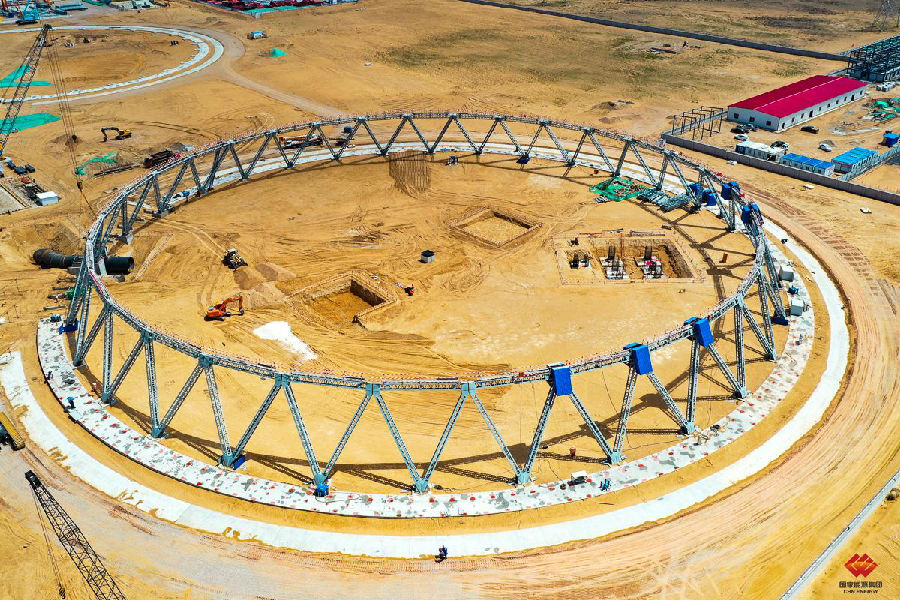

2020年6月15日,1號冷(leng)卻(que)塔第一層順利合攏。作為(wei)整(zheng)個(ge)冷(leng)卻(que)塔的基準,32個(ge)鋼三角全(quan)部安裝合格,在近500米(mi)(mi)的周長中(zhong),精度要求偏差值不超過5毫米(mi)(mi)。

2020年9月5日,1號冷卻塔第六層(ceng)第二榀鋼三角吊裝(zhuang)完成(cheng)。每榀鋼三角在地(di)面拼接完成(cheng)后,就地(di)加裝(zhuang)外部蒙皮,既有效(xiao)保證了安(an)裝(zhuang)精度,又降(jiang)低了高空(kong)作業安(an)全風險。

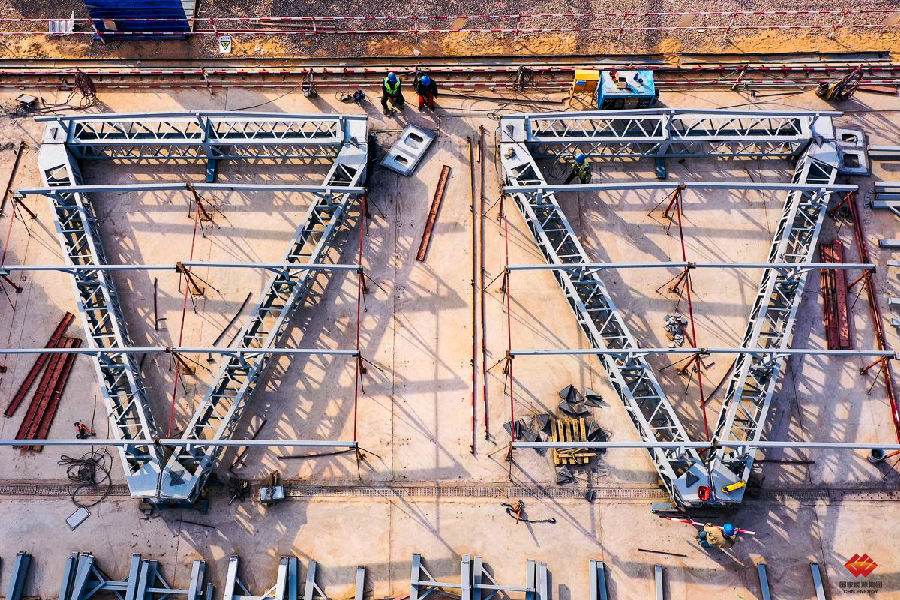

2020年10月1日,施(shi)工人員(yuan)將(jiang)鋼三角桿件按照模板(ban)位置拼裝焊接成統一的規格(ge),以方(fang)便后續安裝。

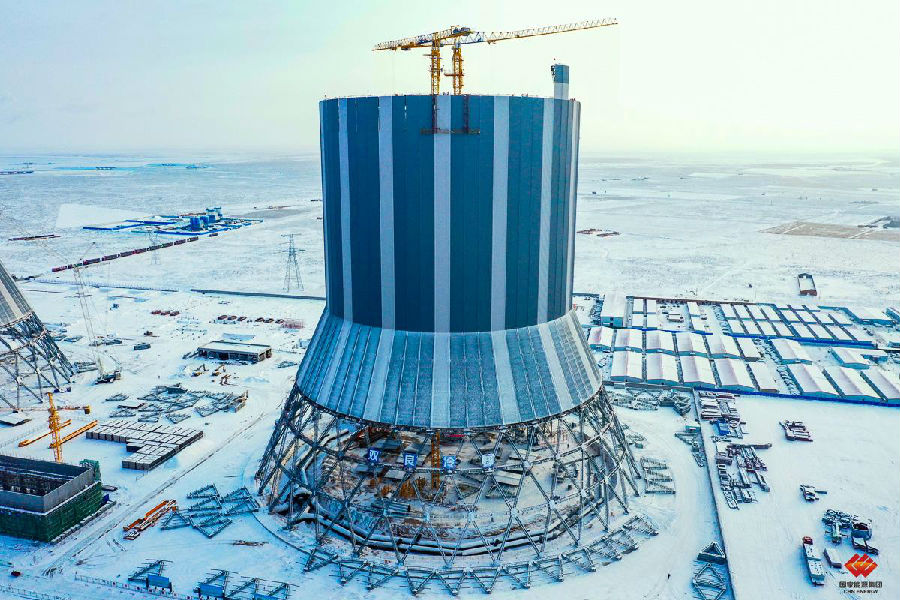

2020年(nian)11月21日,內蒙(meng)古(gu)鄂爾(er)多斯市前旗地區的(de)溫(wen)度(du)已降(jiang)至零下20攝氏度(du)。相(xiang)比冬(dong)季(ji)因低溫(wen)結塊無法(fa)施(shi)工的(de)混凝土型塔,1號冷卻塔憑借其鋼質優(you)勢可以(yi)繼續施(shi)工。

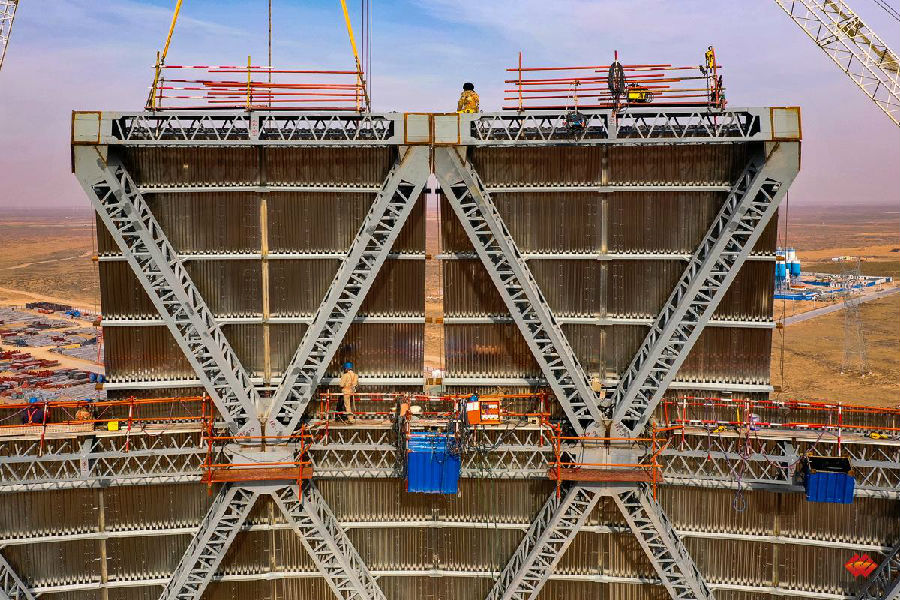

2020年12月14日(ri),1榀鋼三(san)角正在(zai)從塔(ta)內起(qi)吊(diao)。該塔(ta)7層以上均采用(yong)兩臺塔(ta)式(shi)起(qi)重機(ji)內部(bu)起(qi)吊(diao)。

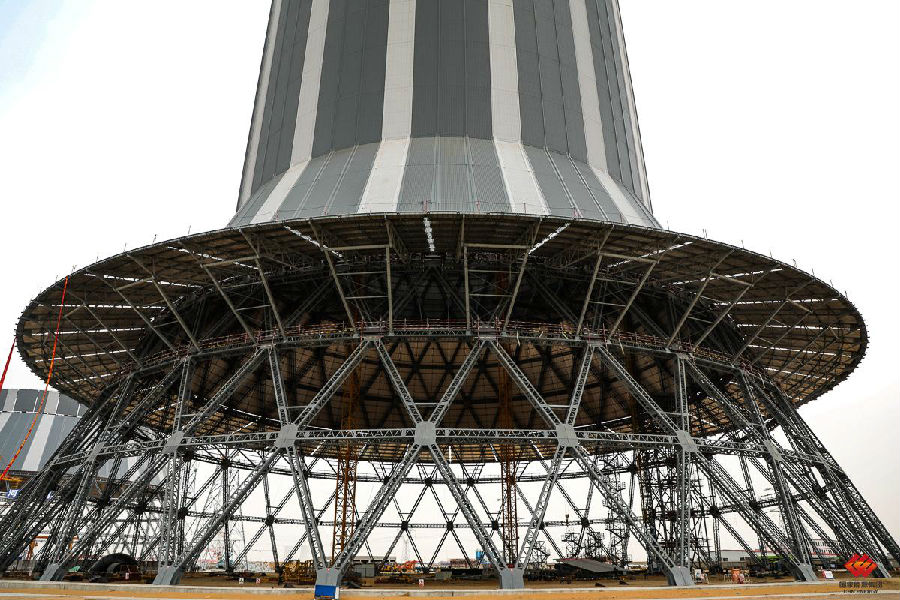

2021年1月9日(ri),1號冷(leng)卻塔的(de)“裙擺”——展寬平臺吊裝(zhuang)完成。這標志著該冷(leng)卻塔已具備吊裝(zhuang)散熱器的(de)條件。

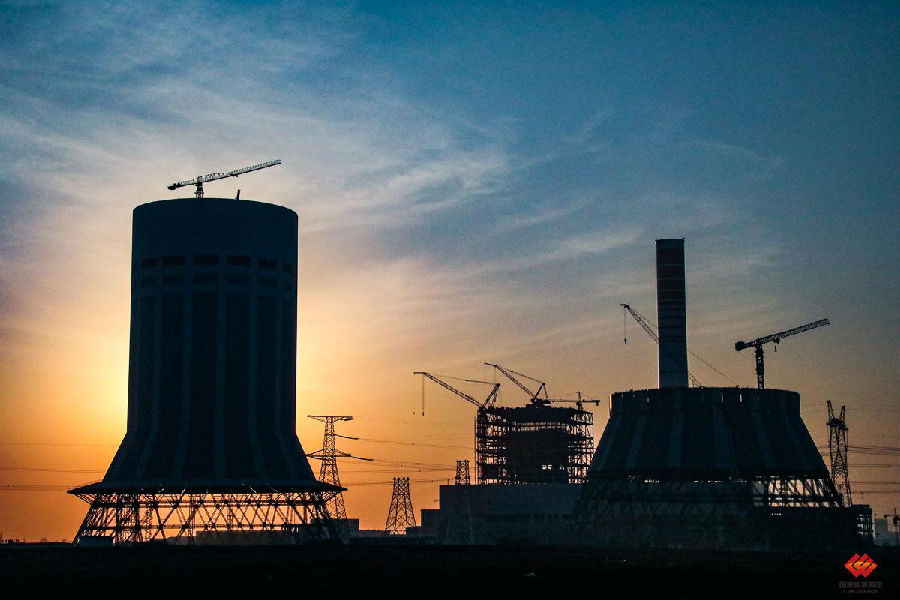

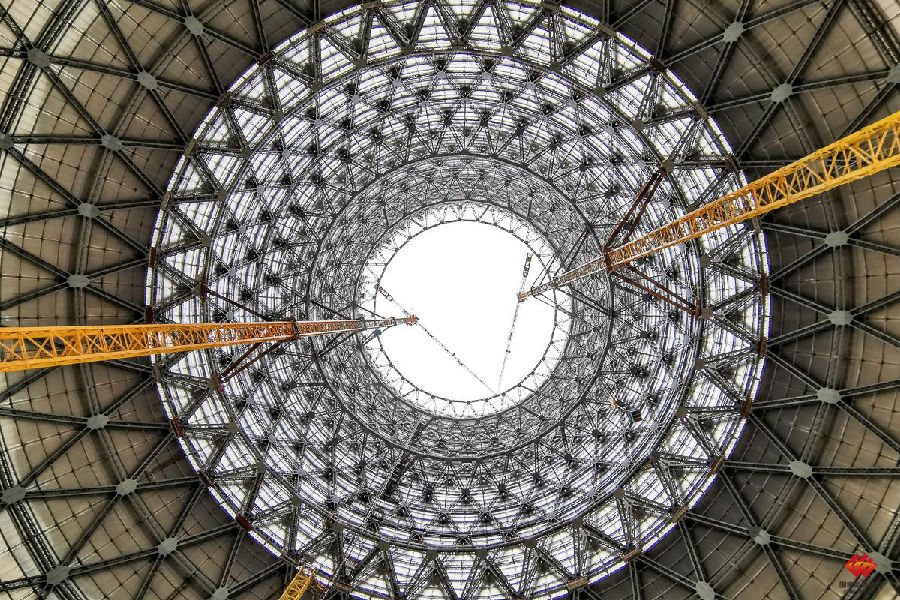

2021年1月15,國家能源(yuan)(yuan)集(ji)團國電上(shang)海廟項(xiang)目間接空冷(leng)系統(tong)1號冷(leng)卻塔(ta)底部仰視圖。國家能源(yuan)(yuan)集(ji)團國電上(shang)海廟項(xiang)目將(jiang)(jiang)從(cong)“安全、高效、環保、低(di)碳、靈活、智(zhi)慧(hui)”六個維(wei)度出發,將(jiang)(jiang)該項(xiang)目打造(zao)成綠(lv)色(se)燃煤電站示范(fan)工程(cheng)和智(zhi)慧(hui)燃煤電站示范(fan)工程(cheng)。
【責(ze)任編(bian)輯:李子紅(hong)】
