文章(zhang)來源(yuan):國家(jia)能源(yuan)投資集團有限責任公司 發布時間(jian):2022-02-07

2021年1月(yue)15日(ri),國家(jia)能源集(ji)團(tuan)國電上海廟項目間接空冷系(xi)統1號冷卻塔(ta)(ta)順(shun)利結(jie)(jie)頂。該塔(ta)(ta)是全國首個采用(yong)鋼結(jie)(jie)構的(de)百萬(wan)千瓦(wa)級(ji)機組冷卻塔(ta)(ta)。下面來一起回顧“巨無(wu)霸”鋼結(jie)(jie)構冷卻塔(ta)(ta)結(jie)(jie)頂精彩(cai)瞬間。

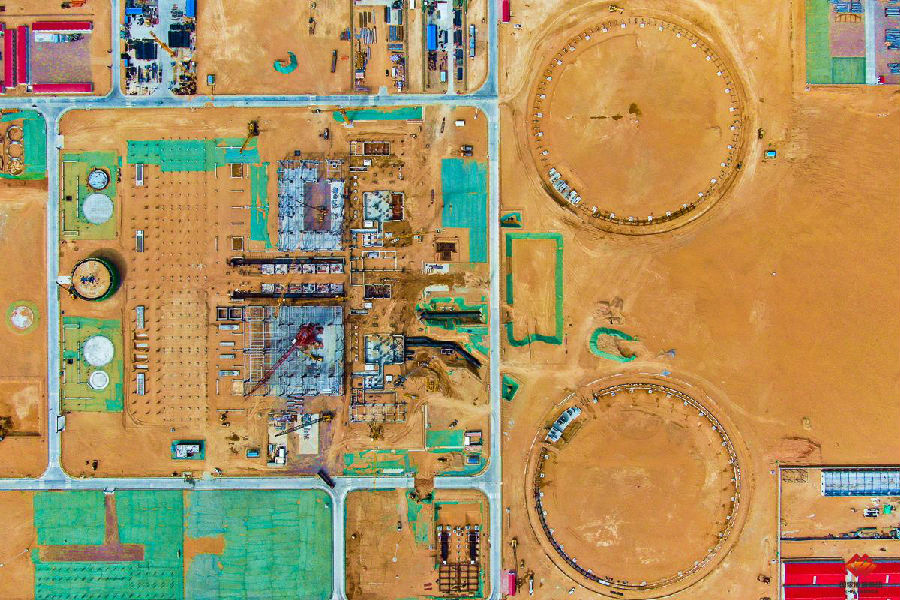

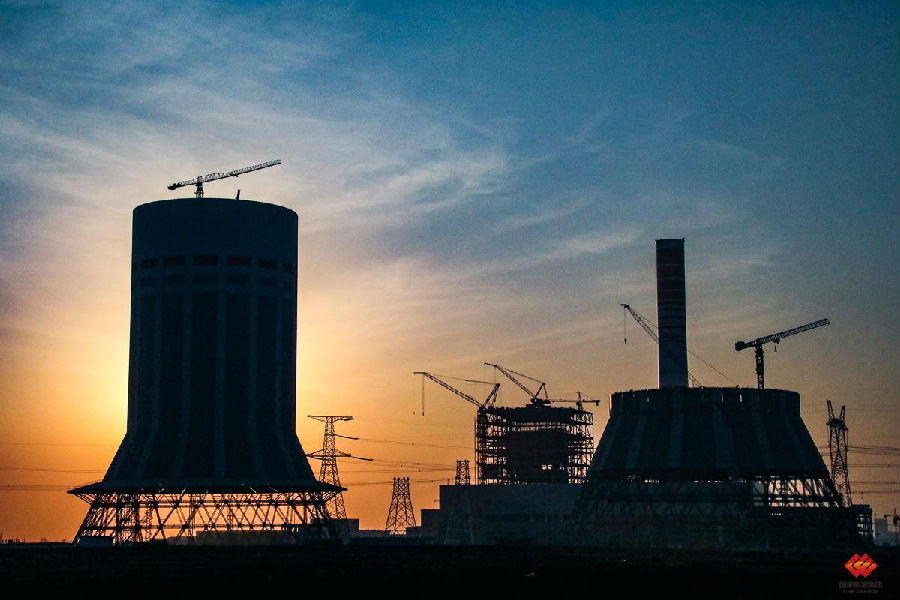

該(gai)塔(ta)底(di)部(bu)直徑148.7米(mi),面(mian)積相當于2.5個足球場(chang),塔(ta)高(gao)190.2米(mi),總(zong)重量(liang)6500噸。圖為2020年(nian)3月(yue)26日(ri),上(shang)海廟(miao)公司間(jian)接空(kong)冷系統(tong)1號冷卻(que)塔(ta)施工現場(chang)。

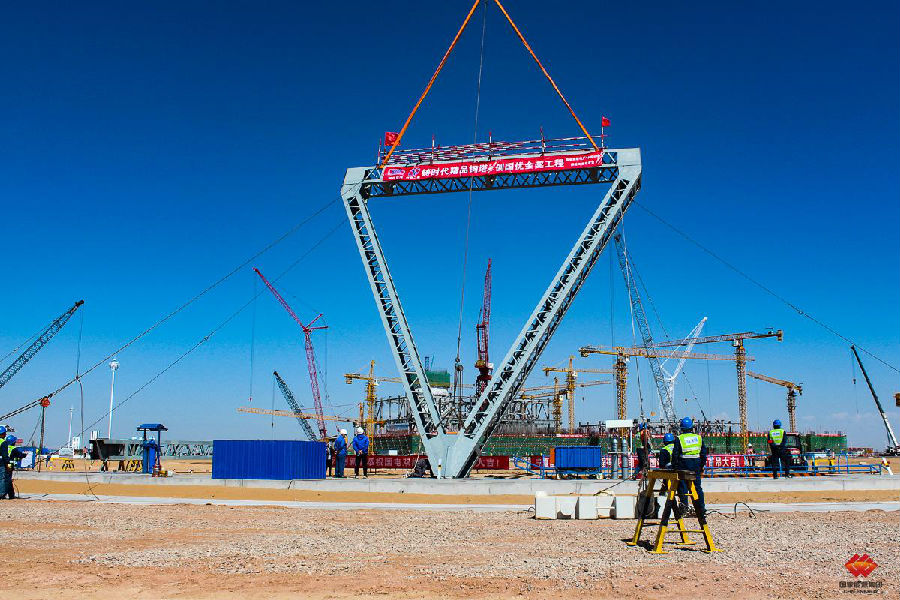

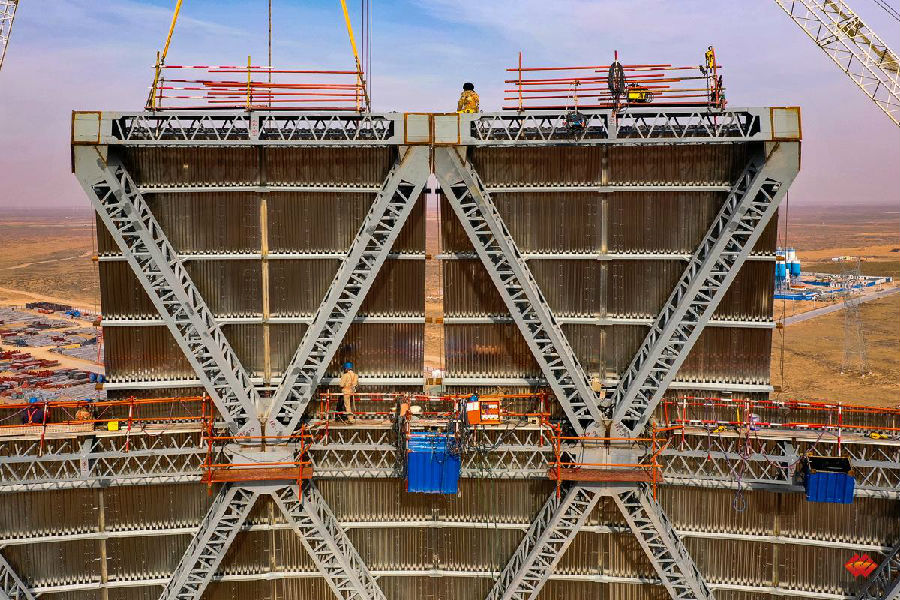

2020年5月28日,自重13噸、垂直高(gao)度(du)15米的1號冷卻(que)塔首榀鋼三角開始(shi)吊裝。因(yin)安裝作業難度(du)極大,地面(mian)作業人員反(fan)復測量牽引(yin),歷經(jing)12小時,才保證了鋼三角的傾斜角度(du)、水平角度(du)等(deng)滿足指標要(yao)求。

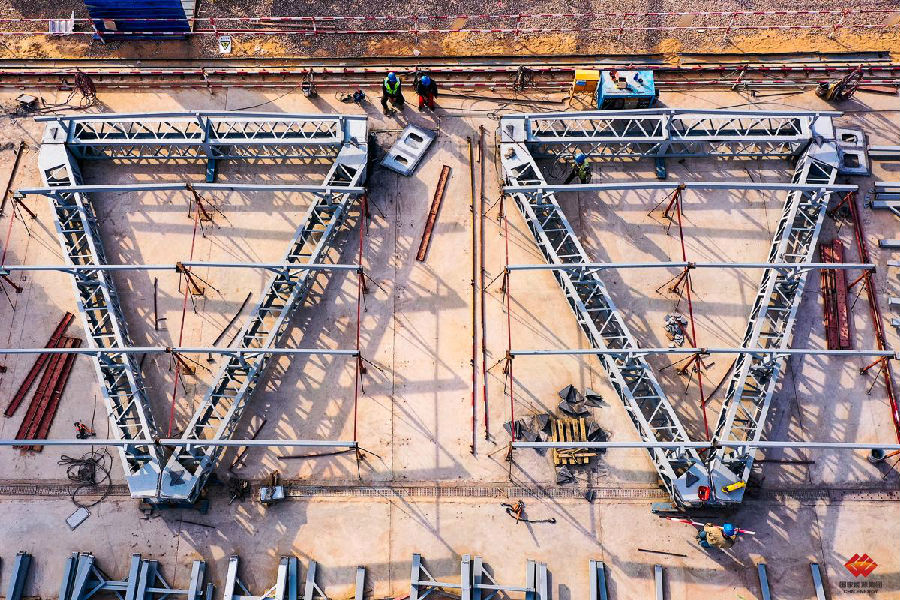

2020年6月15日(ri),1號冷卻塔第一層(ceng)順利合攏(long)。作為整個冷卻塔的基(ji)準,32個鋼三角(jiao)全部安裝合格(ge),在近500米(mi)的周(zhou)長(chang)中,精度要求偏差值不超過(guo)5毫米(mi)。

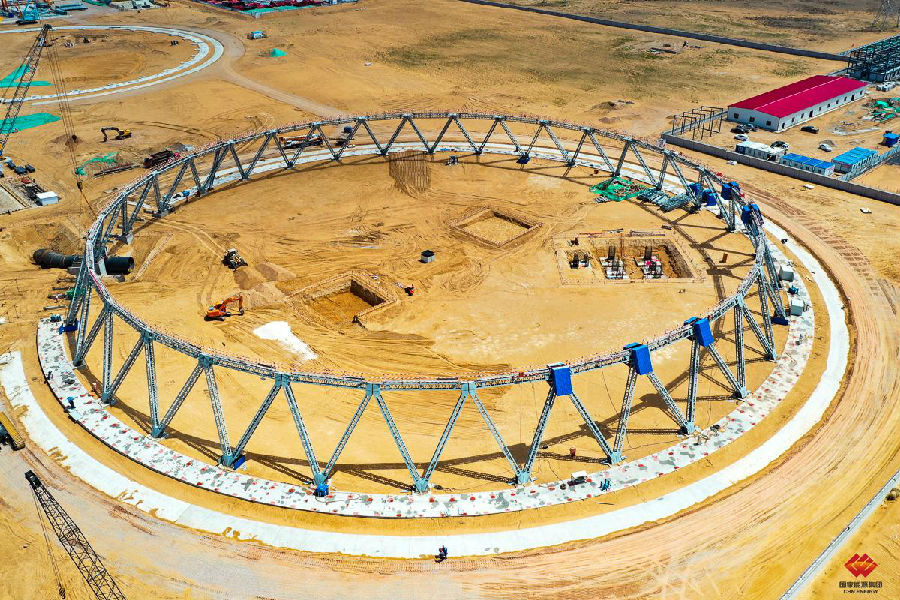

2020年9月5日(ri),1號冷卻塔第六層第二榀(pin)鋼三(san)角吊裝完成。每榀(pin)鋼三(san)角在地面(mian)拼接(jie)完成后(hou),就地加裝外部蒙皮,既有效保證了安(an)裝精度,又(you)降低(di)了高空(kong)作業(ye)安(an)全風險。

2020年10月1日,施工人(ren)員將鋼(gang)三角(jiao)桿(gan)件按照模板(ban)位置拼裝焊接成(cheng)統(tong)一的規格(ge),以方便后續安裝。

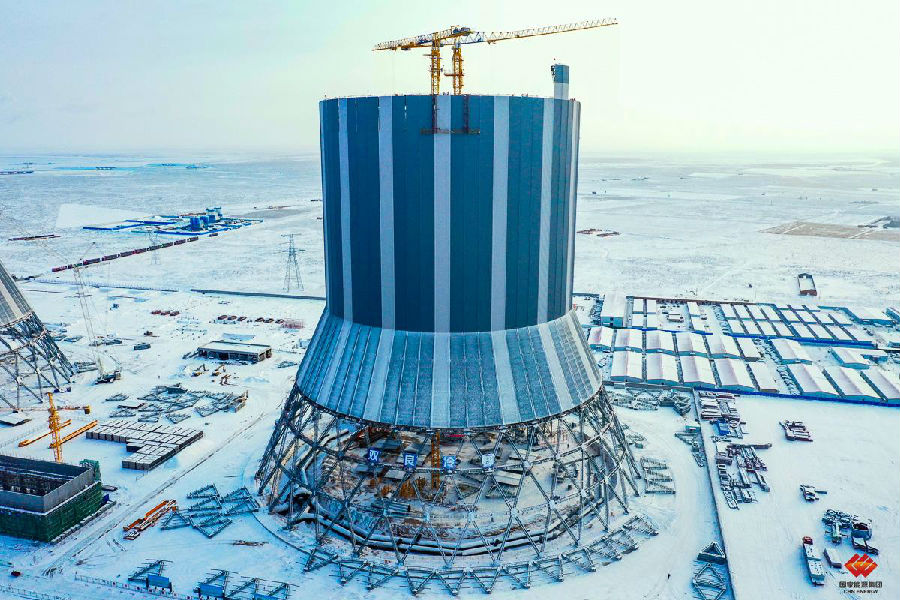

2020年11月21日,內(nei)蒙古鄂爾多斯市前旗(qi)地(di)區(qu)的溫(wen)度已降至(zhi)零下20攝氏度。相比冬季因低溫(wen)結塊無(wu)法施工的混凝(ning)土型(xing)塔,1號(hao)冷卻塔憑借其鋼質優勢(shi)可以繼續(xu)施工。

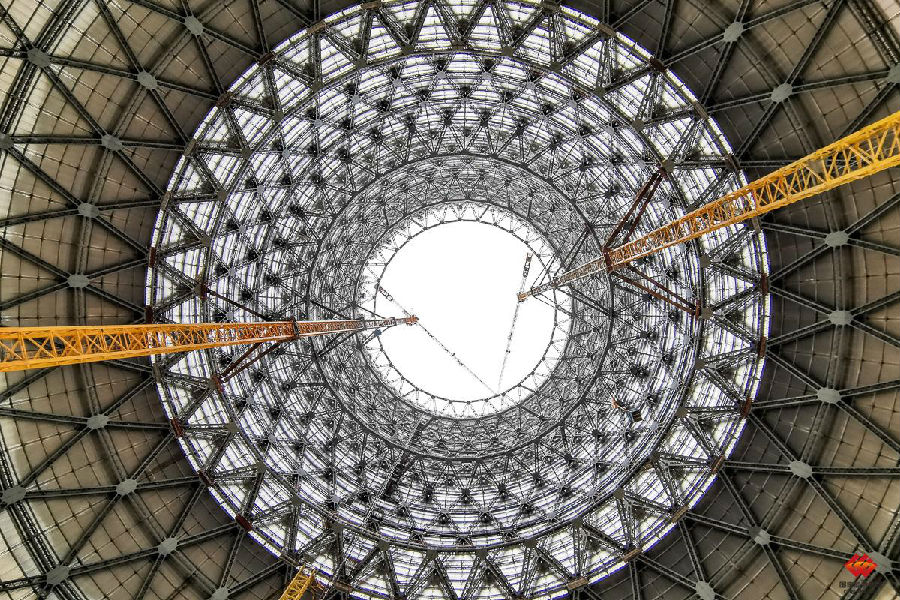

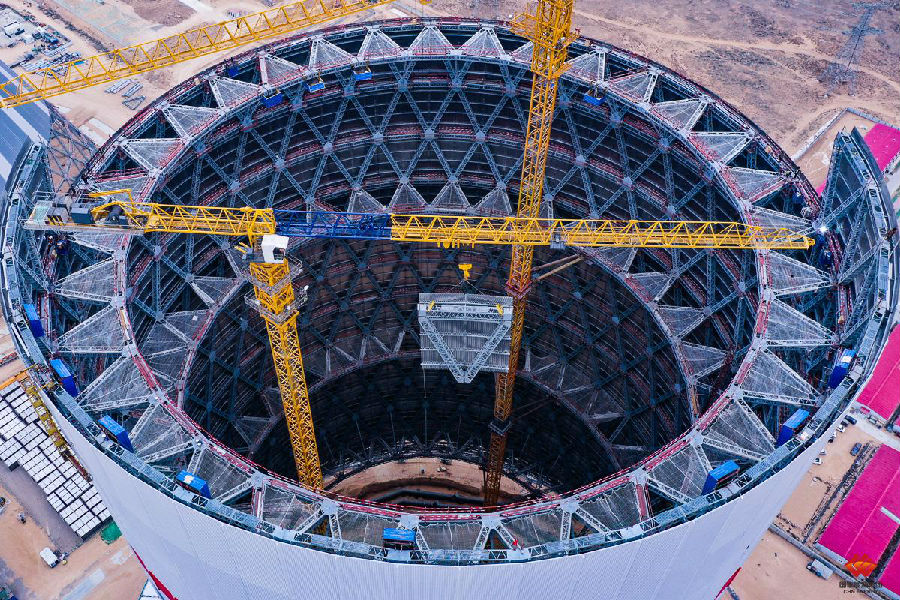

2020年12月14日,1榀鋼三(san)角正在從塔內起(qi)吊。該塔7層以(yi)上均采用兩臺塔式起(qi)重機內部起(qi)吊。

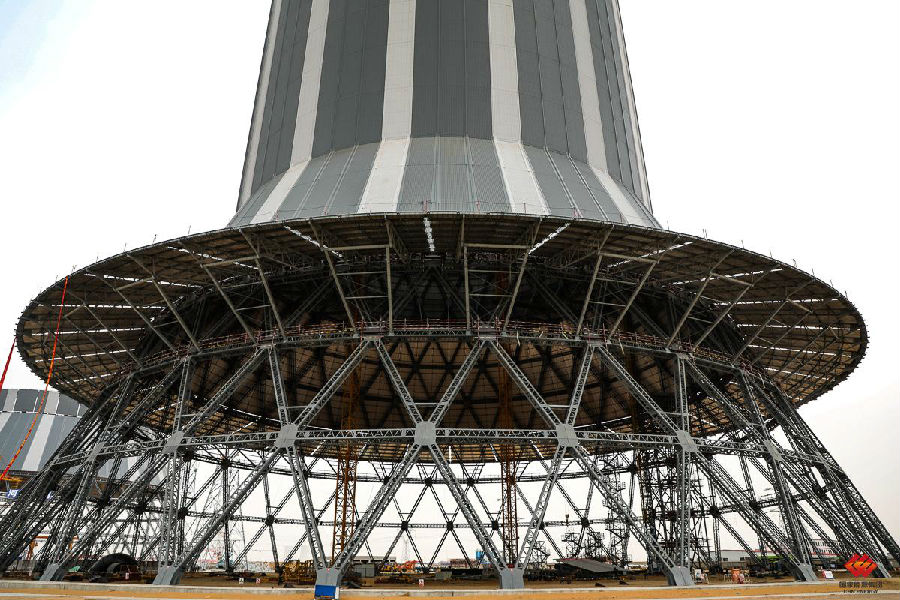

2021年1月(yue)9日,1號冷卻塔(ta)的“裙擺(bai)”——展寬平臺(tai)吊(diao)裝(zhuang)(zhuang)完成。這標志(zhi)著該冷卻塔(ta)已(yi)具(ju)備(bei)吊(diao)裝(zhuang)(zhuang)散(san)熱(re)器(qi)的條件。

2021年1月15,國(guo)(guo)家能源集團(tuan)(tuan)國(guo)(guo)電上海(hai)廟項目間接(jie)空冷(leng)系統1號(hao)冷(leng)卻塔底部仰(yang)視圖。國(guo)(guo)家能源集團(tuan)(tuan)國(guo)(guo)電上海(hai)廟項目將從“安(an)全、高效、環保、低碳(tan)、靈活(huo)、智(zhi)慧(hui)”六個維度(du)出發,將該項目打造(zao)成綠色燃(ran)煤電站(zhan)示(shi)范工程(cheng)和智(zhi)慧(hui)燃(ran)煤電站(zhan)示(shi)范工程(cheng)。
