文章(zhang)來源:國家(jia)電(dian)網公司 發布時間:2018-08-11
8月10日22時30分,隨(sui)著調度人員一(yi)聲令下,開(kai)關合閘,110千伏九寨溝變電站(zhan)恢(hui)復送(song)電,這標(biao)志著九寨溝地震中受損(sun)的國家電網公司(si)所屬線路(lu)和變電站(zhan)全部恢(hui)復送(song)電。
2017年8月(yue)8日(ri)晚,九(jiu)寨(zhai)溝(gou)發(fa)生7.0級(ji)地震,造成阿壩電(dian)(dian)(dian)網110千伏川九(jiu)線停運(yun),九(jiu)寨(zhai)溝(gou)變電(dian)(dian)(dian)站主變壓器報(bao)廢(fei),站內(nei)80%開關刀閘斷裂(lie)損(sun)毀,同時35千伏南黃線停運(yun)。黃龍景區(qu)及(ji)周邊(bian)1900余(yu)戶居(ju)民客戶停電(dian)(dian)(dian),九(jiu)寨(zhai)溝(gou)景區(qu)和縣(xian)城失去主要(yao)供電(dian)(dian)(dian)電(dian)(dian)(dian)源(yuan)。
8月(yue)8日晚(wan),國家(jia)電網搶修(xiu)人(ren)員第一時間挺進震區
110千(qian)伏(fu)九(jiu)(jiu)寨(zhai)溝(gou)變(bian)(bian)電(dian)站位于九(jiu)(jiu)寨(zhai)溝(gou)縣漳扎鎮甘(gan)海子村,地(di)(di)處地(di)(di)震核心區。由(you)于受損嚴重(zhong),110千(qian)伏(fu)主變(bian)(bian)短時間(jian)內難以修復,必須(xu)采用臨時變(bian)(bian)壓(ya)器,代替原有主變(bian)(bian)。經過(guo)對幾個方案的反復權衡,指揮部(bu)很快確定了恢(hui)復供電(dian)的方案:從松潘35千(qian)伏(fu)城(cheng)南(nan)變(bian)(bian)電(dian)站緊急調撥一臺35千(qian)伏(fu)主變(bian)(bian),替代九(jiu)(jiu)寨(zhai)溝(gou)變(bian)(bian)電(dian)站原有110千(qian)伏(fu)主變(bian)(bian)的功能;110千(qian)伏(fu)川九(jiu)(jiu)線(xian)改為(wei)降壓(ya)運行,由(you)松潘縣110千(qian)伏(fu)川主寺變(bian)(bian)電(dian)站送電(dian)到(dao)九(jiu)(jiu)寨(zhai)溝(gou)變(bian)(bian)電(dian)站,再通過(guo)修復后(hou)的九(jiu)(jiu)火線(xian),為(wei)受災地(di)(di)區供電(dian)。

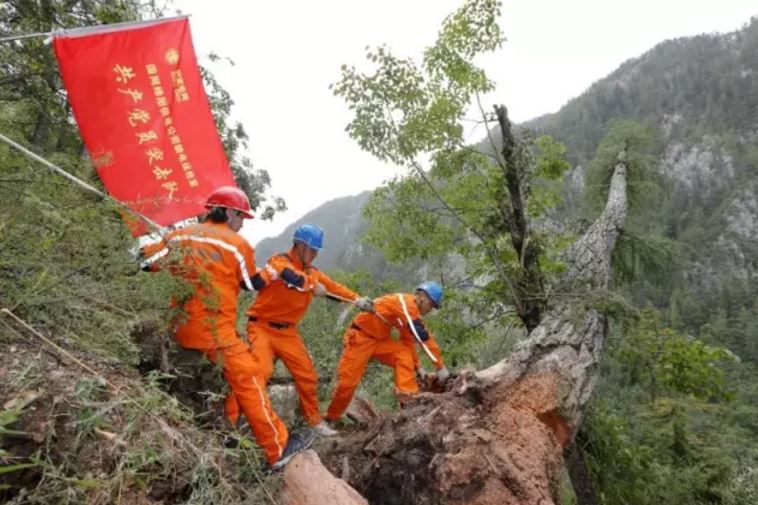

搶修(xiu)人(ren)員徒步經過滑坡體,處理倒伏(fu)樹木,清除(chu)線路障礙
8月10日是恢復(fu)送(song)電(dian)的關鍵一(yi)天。當天清晨,經過一(yi)天的道路搶通,110千伏九寨(zhai)溝變電(dian)站(zhan)備(bei)用主(zhu)變幾經周折運送(song)到了九寨(zhai)溝變電(dian)站(zhan)。恢復(fu)送(song)電(dian)的條件具備(bei)了!

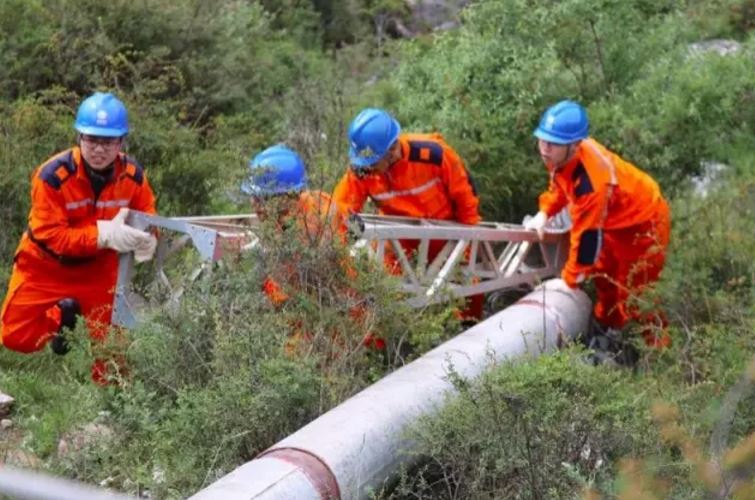

開辟山(shan)路小道,人工運送(song)設備

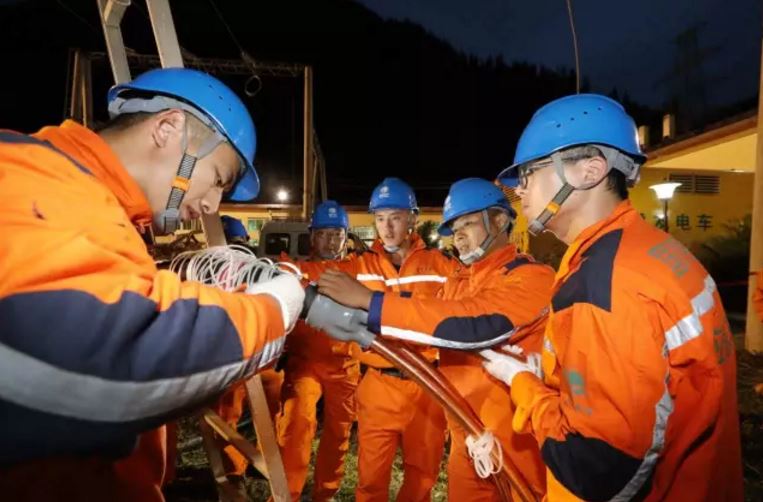

坐鎮110千伏九寨溝(gou)變(bian)電(dian)站(zhan)指揮(hui)抗震救災工作的國網四(si)川電(dian)力董事長石玉(yu)東下了(le)“死命令(ling)”:變(bian)壓(ya)器已經運達,不(bu)能因人為因素耽擱送(song)電(dian),務必于(yu)當(dang)(dang)天(tian)(tian)完成九寨溝(gou)變(bian)電(dian)站(zhan)臨時(shi)變(bian)壓(ya)器吊裝(zhuang)和安裝(zhuang)調試,并恢(hui)復(fu)送(song)電(dian)!務必于(yu)當(dang)(dang)天(tian)(tian)搶通35千伏南(nan)黃(huang)線,恢(hui)復(fu)向(xiang)黃(huang)龍景區(qu)及附近居(ju)民客戶送(song)電(dian)!
搶修人(ren)員在受損的變(bian)電站(zhan)忙(mang)碌著

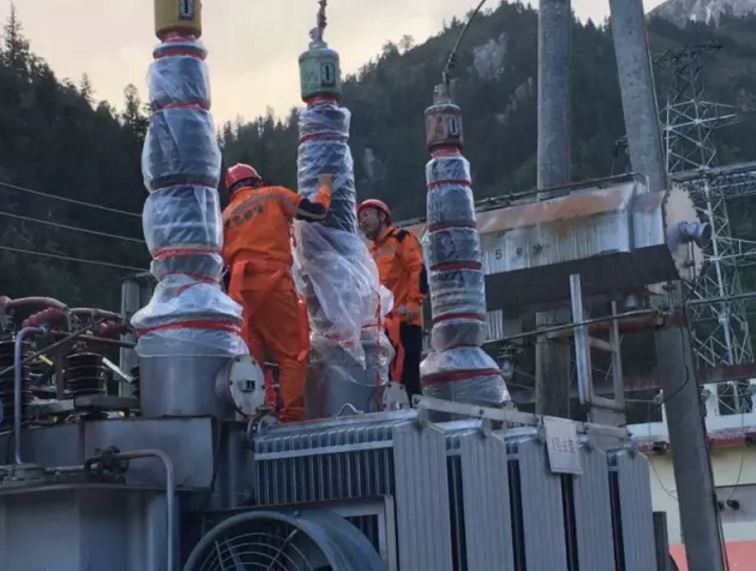

余震仍在繼續,四面山體(ti)上不(bu)斷傳來石塊(kuai)垮(kua)落的(de)噼啪聲(sheng),山體(ti)垮(kua)塌形成的(de)煙(yan)塵(chen)久久不(bu)散(san)。110千伏九寨溝變電(dian)站內,國家(jia)電(dian)網應急救(jiu)援隊員(yuan)正在忙碌地吊(diao)裝臨時主(zhu)變壓器……“起吊(diao)!向左!”盡管余震不(bu)斷,阿壩供電(dian)公司和馳(chi)援的(de)綿陽供電(dian)公司搶修(xiu)人員(yuan),仍緊張有序(xu)地開始了主(zhu)變吊(diao)裝工作。
臨(lin)時主變吊裝就位(wei)后,試驗(yan)人(ren)員開始對35千伏主變壓器進行各項高壓試驗(yan),接入35千伏、10千伏高壓室……隨著現場總指揮任務(wu)表(biao)上畫(hua)勾的(de)項目越(yue)來越(yue)多(duo),最終送(song)電的(de)目標越(yue)來越(yue)近。
17時45分,35千伏南黃(huang)線355開關(guan)合閘!18時15分,35千伏黃(huang)龍變電站三條10千伏出(chu)線全(quan)部恢復(fu)送(song)電,黃(huang)龍景區及1900余戶居民全(quan)部恢復(fu)用(yong)電!
8月10日晚,110千伏九寨溝變電站進入搶修(xiu)攻堅戰階段(duan)
時(shi)間(jian)一(yi)分一(yi)秒向前推進,受損線路、設備只剩(sheng)下九寨溝變電站的(de)主(zhu)變尚未送電。夜幕降(jiang)(jiang)臨,山間(jian)的(de)氣(qi)溫降(jiang)(jiang)至(zhi)5攝氏度左右,110千(qian)伏九寨溝變電站內(nei)一(yi)片忙碌,拆除受損間(jian)隔、開展耐壓試驗、安裝新變壓器……100余名搶修人員分工明確,干勁十足,全力(li)投入主(zhu)變恢復送電工作(zuo)中。

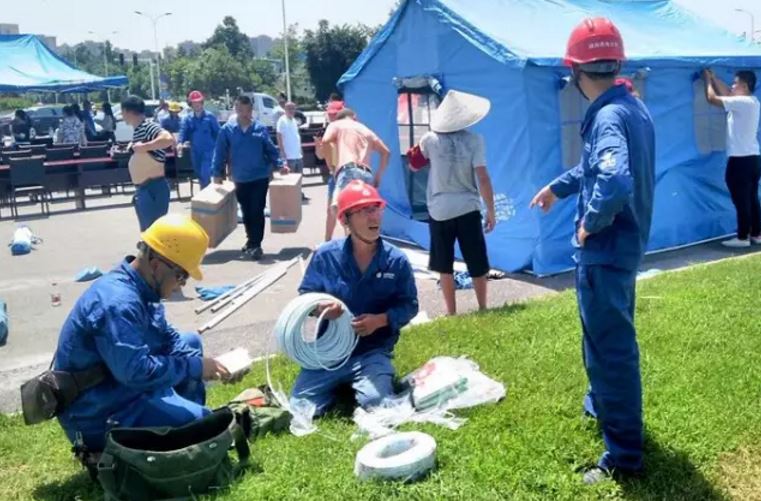

為(wei)(wei)服務區(qu)接(jie)線供電,為(wei)(wei)災區(qu)群(qun)眾提供可靠電源
110千伏九(jiu)寨(zhai)溝(gou)變電站恢復(fu)送電,國(guo)家(jia)電網受(shou)災線路和變電站搶修(xiu)復(fu)電工(gong)作取得(de)決定(ding)性勝利。下一步(bu),國(guo)網四川電力(li)(li)將根據救(jiu)災指揮(hui)部的統(tong)一安排,全力(li)(li)支援地(di)方(fang)供電企業受(shou)災電力(li)(li)設施的搶修(xiu),為(wei)受(shou)災地(di)區(qu)居民集中安置點架設供電線路。
