海南島與大陸雙回線路聯網 供電可靠性進一步提高

文(wen)章來源:中國南方電網有限責任公司(si)   發(fa)布時間(jian):2020-02-13

“3號(hao)艇就位(wei),2號(hao)艇向東調整20度,各艇保持現有牽引狀態”。日前,我國第二(er)(er)條500千伏超高壓、長距離、大容量跨海(hai)聯(lian)(lian)網(wang)工程(cheng)“南方主(zhu)網(wang)與海(hai)南電(dian)網(wang)二(er)(er)回聯(lian)(lian)網(wang)工程(cheng)”(以下簡稱海(hai)南聯(lian)(lian)網(wang)二(er)(er)回工程(cheng))首根海(hai)底電(dian)纜在海(hai)南澄邁500千伏林(lin)詩島(dao)終端站登陸,工程(cheng)預計今年4月建成投(tou)運,屆(jie)時(shi)海(hai)南島(dao)與大陸將實現雙回線路聯(lian)(lian)網(wang),進一步提高海(hai)南全(quan)島(dao)供電(dian)可(ke)靠(kao)性(xing)。

日前,我國第二條500千伏超高壓、長距離、大容量跨海聯(lian)網工程(cheng)“南(nan)(nan)方主網與海南(nan)(nan)電網二回聯(lian)網工程(cheng)”首根海底電纜在海南(nan)(nan)澄邁500千伏林詩島(dao)終端(duan)站登(deng)陸,工程(cheng)預計今(jin)年4月建成投運(yun)。

2018年(nian),《中(zhong)共中(zhong)央、國務(wu)院關(guan)于(yu)支持海南全面(mian)深(shen)化改(gai)革開放的指導意(yi)見》對保(bao)障國家能源安全和(he)推進優化能源結(jie)構層面(mian)進行了安排部署(shu)。海南聯(lian)網二回工(gong)程正是南方電網服(fu)務(wu)海南全面(mian)深(shen)化改(gai)革開放的重點民生工(gong)程之一。

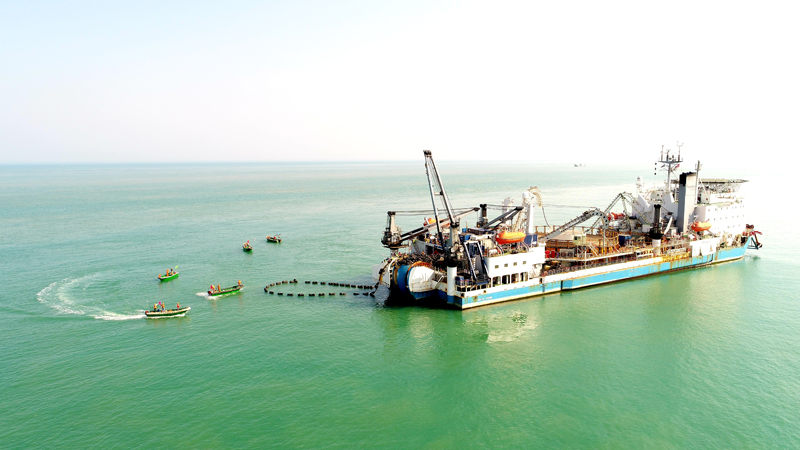

“南方(fang)主網(wang)(wang)與(yu)海南電網(wang)(wang)二(er)回聯網(wang)(wang)工程”海纜敷(fu)設(she)施工船與(yu)配合船進行對接,開(kai)始導纜,標志著海纜敷(fu)設(she)工作正式開(kai)始。

據了解,海(hai)(hai)南聯網二回工程起于(yu)廣東湛江500千(qian)伏(fu)(fu)(fu)港(gang)城變電(dian)站,止(zhi)于(yu)海(hai)(hai)南澄邁500千(qian)伏(fu)(fu)(fu)福(fu)山變電(dian)站。工程建設最關鍵(jian)的環節是敷(fu)設4根(gen)穿越瓊州海(hai)(hai)峽的500千(qian)伏(fu)(fu)(fu)海(hai)(hai)底(di)電(dian)纜(lan),2月3日,首根(gen)海(hai)(hai)底(di)電(dian)纜(lan)從廣東徐(xu)聞500千(qian)伏(fu)(fu)(fu)南嶺終(zhong)端站開始敷(fu)設,歷(li)時近一周到達海(hai)(hai)南澄邁500千(qian)伏(fu)(fu)(fu)林(lin)詩島終(zhong)端站,海(hai)(hai)纜(lan)采用(yong)500千(qian)伏(fu)(fu)(fu)充油紙絕緣電(dian)纜(lan),單根(gen)長度達32千(qian)米,直徑14厘米,中間沒有(you)接頭(tou),是目前世界(jie)上單根(gen)最長的500千(qian)伏(fu)(fu)(fu)交流海(hai)(hai)底(di)電(dian)纜(lan)。

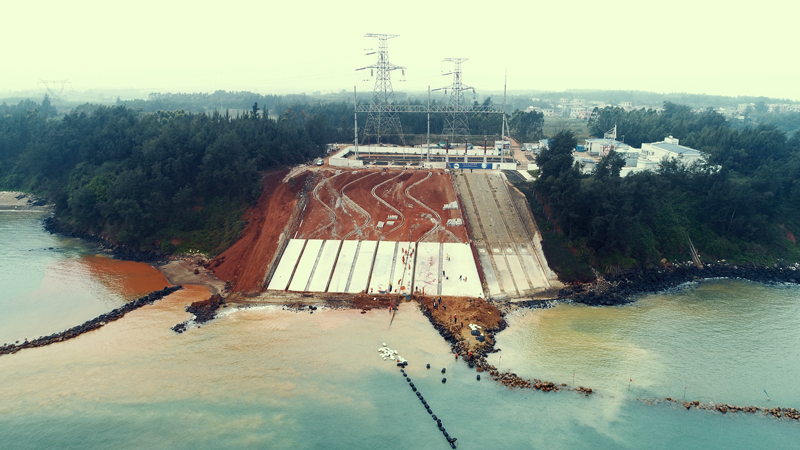

敷設船將抵達(da)登陸點近岸段約1公里處,通(tong)過浮包放下剩余(yu)海底電纜,通(tong)過牽引小艇緩緩駛向登陸點。

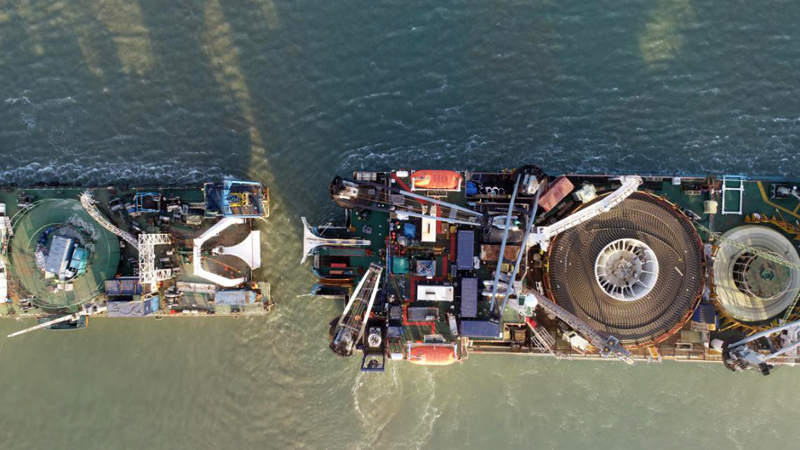

海(hai)底(di)電(dian)纜正在敷設,準備(bei)登陸。

據工作人員(yuan)介紹,由于瓊(qiong)州海峽海況復雜(za),風急浪高,平均水深(shen)44米(mi),最深(shen)達到(dao)(dao)110米(mi),要一(yi)次性把沒有接頭的(de)電(dian)(dian)纜(lan)安(an)全地敷(fu)(fu)設到(dao)(dao)海底,難度非常大。同時在(zai)敷(fu)(fu)設的(de)過程(cheng)中要重點監視船(chuan)只的(de)航(hang)行速度、電(dian)(dian)纜(lan)釋放速度、電(dian)(dian)纜(lan)釋放位(wei)置,并控(kong)制電(dian)(dian)纜(lan)的(de)入水角度以及敷(fu)(fu)設張力(li),避免由于彎(wan)曲半(ban)徑過小(xiao)或張力(li)過大而損傷電(dian)(dian)纜(lan)。

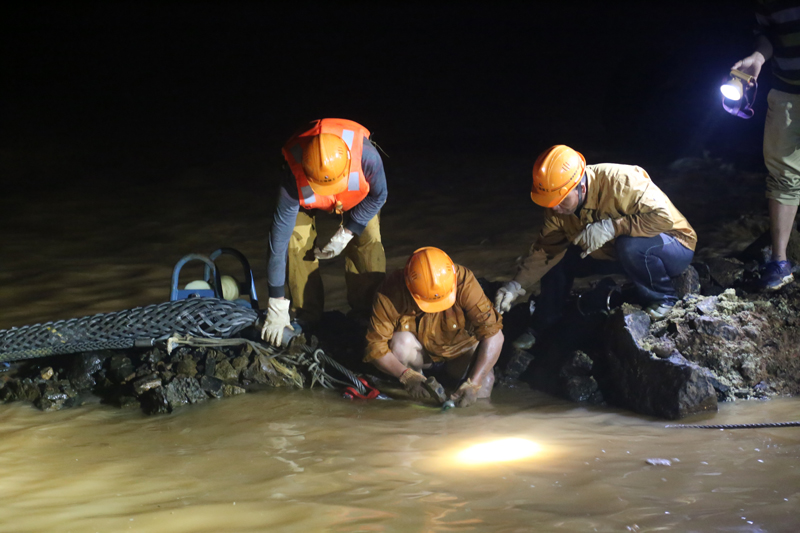

海底電纜在海南澄邁登陸,電力施工人(ren)員通宵作業。

“特(te)別是(shi)林詩島終(zhong)端站登陸(lu)(lu)點,轉彎角度(du)達120度(du),要始終(zhong)保持控制彎曲半徑不(bu)小于(yu)5米,我們通過優化施工(gong)工(gong)序,合理(li)調配施工(gong)船只,保證按(an)照預定方案(an)登陸(lu)(lu)。"現場(chang)施工(gong)負(fu)責人表示。

“海(hai)南聯(lian)(lian)(lian)網一(yi)回(hui)結(jie)束(shu)了海(hai)南‘電(dian)(dian)力(li)孤(gu)島(dao)(dao)’的(de)(de)歷史,在(zai)此基礎(chu)上,聯(lian)(lian)(lian)網二(er)回(hui)將(jiang)現有的(de)(de)電(dian)(dian)力(li)輸送(song)能力(li)由60萬(wan)千瓦提(ti)升至120萬(wan)千瓦,將(jiang)極(ji)大降低臺風(feng)多(duo)發的(de)(de)海(hai)南島(dao)(dao)大面積停電(dian)(dian)風(feng)險,提(ti)升客戶的(de)(de)電(dian)(dian)力(li)獲得(de)感(gan)和安(an)全可靠用電(dian)(dian)。”海(hai)南聯(lian)(lian)(lian)網二(er)回(hui)項目管理有限公(gong)司副總經(jing)理陳(chen)葵介紹。

電纜登陸(lu)后,還將進(jin)行沖埋、拋石處理。施工(gong)(gong)(gong)方預計(ji),一(yi)個月內完成全部4根海(hai)(hai)纜的(de)敷(fu)設作業。春節期間,為保證工(gong)(gong)(gong)程(cheng)順利進(jin)行,電力建設工(gong)(gong)(gong)作者們放(fang)棄(qi)休假與家人(ren)團(tuan)聚(ju)的(de)機會,連續(xu)堅守(shou)在(zai)施工(gong)(gong)(gong)一(yi)線(xian),積極推(tui)進(jin)海(hai)(hai)南(nan)聯網(wang)二回工(gong)(gong)(gong)程(cheng)海(hai)(hai)纜敷(fu)設施工(gong)(gong)(gong)工(gong)(gong)(gong)作,并采(cai)取各項措施保障海(hai)(hai)南(nan)聯網(wang)一(yi)回安全運(yun)行。

【責任編輯:姚騰】
