“一帶一路”倡議提出以來,三峽集團積極投身“一帶一路”能源建設,其中“絲路基金”首單、“中巴經濟走廊”首個水電投資項目——巴基斯坦卡洛特水電站于2016年12月1日開工,現已進入主體工程全面施工階段。

大壩工程
卡洛(luo)特水電站大壩為瀝(li)(li)青(qing)混(hun)凝(ning)土(tu)心墻(qiang)(qiang)堆石(shi)壩,由瀝(li)(li)青(qing)混(hun)凝(ning)土(tu)心墻(qiang)(qiang)、過渡層(ceng)、堆石(shi)Ⅰ區、堆石(shi)Ⅱ區、排水體和上下游(you)護(hu)坡組(zu)成。大壩開(kai)挖(wa)累計(ji)完成60.04萬立(li)(li)方米(mi),心墻(qiang)(qiang)基座(zuo)結構混(hun)凝(ning)土(tu)累計(ji)完成6377立(li)(li)方米(mi),基礎開(kai)挖(wa)和瀝(li)(li)青(qing)混(hun)凝(ning)土(tu)心墻(qiang)(qiang)基座(zuo)施(shi)工已完成90%;上、下游(you)圍(wei)堰(yan)完成防(fang)滲墻(qiang)(qiang)施(shi)工;上游(you)圍(wei)堰(yan)填筑至(zhi)高程430.50米(mi),下游(you)圍(wei)堰(yan)填筑至(zhi)高程407米(mi)。目前大壩工程累計(ji)完成工程量的12.02%。

溢洪道工程
溢(yi)洪(hong)道由進水渠、控(kong)制段(duan)(duan)、泄槽、挑流(liu)鼻坎及下(xia)游(you)消能(neng)區組(zu)成。目前溢(yi)洪(hong)道控(kong)制段(duan)(duan)開挖支護已(yi)完(wan)(wan)成,控(kong)制段(duan)(duan)混(hun)凝土累(lei)計澆筑85773.7立方米,累(lei)計完(wan)(wan)成工(gong)程量的37.64%。

復建大橋

復建大橋(qiao)位于原卡洛特(te)大橋(qiao)下游約610米(mi)處。橋(qiao)梁(liang)(liang)全長(chang)330米(mi),橋(qiao)面(mian)寬10米(mi),設(she)計為預應(ying)力(li)混凝土連(lian)續鋼構(gou)橋(qiao)。復建大橋(qiao)樁基(ji)礎和橋(qiao)墩施工已全部完成,正(zheng)在進(jin)行(xing)橋(qiao)梁(liang)(liang)結構(gou)施工。目前已完成工程量(liang)的70%。

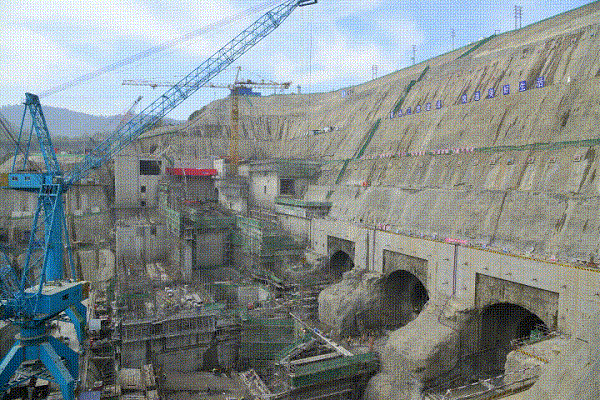

導流隧洞工程

卡(ka)洛特水(shui)電(dian)站(zhan)采用全年圍堰一(yi)次性攔斷河(he)床、導(dao)(dao)流(liu)(liu)隧洞泄(xie)流(liu)(liu)的導(dao)(dao)流(liu)(liu)方式。目(mu)(mu)前(qian)導(dao)(dao)流(liu)(liu)洞進出口邊坡(po),進水(shui)塔,洞身開挖、混凝土全部施(shi)工結束,于2018年9月11日實(shi)現導(dao)(dao)流(liu)(liu)洞通水(shui)過流(liu)(liu),9月22日項目(mu)(mu)工程截流(liu)(liu)完成。

引水發電系統

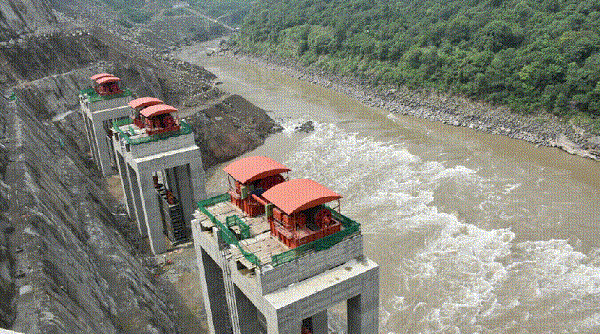

主要引(yin)(yin)水(shui)發電(dian)系統(tong)包(bao)括電(dian)站(zhan)進水(shui)口、引(yin)(yin)水(shui)隧洞、地面廠房、升壓(ya)(ya)站(zhan)等。目前廠房邊坡、基坑開挖支護均(jun)已(yi)完(wan)成;升壓(ya)(ya)站(zhan)安(an)裝(zhuang)間Ⅰ、Ⅱ段混凝土澆(jiao)筑已(yi)完(wan)成,1號、2號、3號、4號機(ji)組段澆(jiao)筑施工(gong)穩步推進;4條引(yin)(yin)水(shui)隧洞開挖支護全部完(wan)成,壓(ya)(ya)力鋼管安(an)裝(zhuang)進行中;進水(shui)塔土建工(gong)程(cheng)全面啟(qi)動;引(yin)(yin)水(shui)發電(dian)系統(tong)工(gong)程(cheng)混凝土累計(ji)(ji)澆(jiao)筑完(wan)成132000立方米。廠房工(gong)程(cheng)累計(ji)(ji)完(wan)成工(gong)程(cheng)量的(de)42.53%。
