文章(zhang)來源:中(zhong)國長江三峽(xia)集團有限公(gong)司 發布時(shi)間:2022-04-16
4月13日(ri),白鶴灘水(shui)電站左(zuo)岸(an)1號機(ji)組(zu)(zu)各系統無水(shui)聯合(he)調(diao)試順(shun)利完成(cheng),此前,右岸(an)14號機(ji)組(zu)(zu)的聯合(he)調(diao)試已于10日(ri)完成(cheng)。至此,白鶴灘水(shui)電站左(zuo)右岸(an)首臺百萬千瓦(wa)水(shui)輪(lun)發電機(ji)組(zu)(zu)無水(shui)調(diao)試工(gong)作順(shun)利完成(cheng)。
“這(zhe)意(yi)味白(bai)鶴(he)灘水(shui)電站左右岸首臺機(ji)(ji)組(zu)具備有水(shui)啟動調(diao)試條件,為實(shi)現首批機(ji)(ji)組(zu)安(an)全準點投產發(fa)電奠定了堅實(shi)基(ji)礎。”白(bai)鶴(he)灘工程建設部(bu)機(ji)(ji)電安(an)裝項目部(bu)主任(ren)康永林表示(shi)。

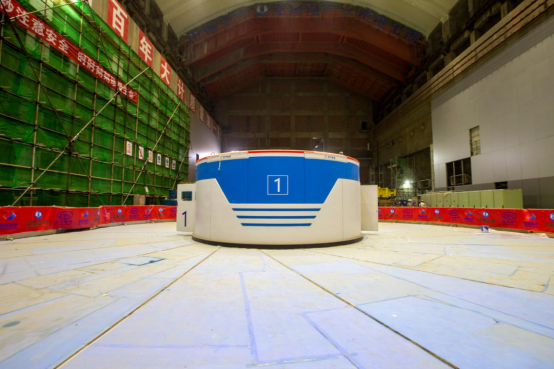

白鶴灘水電站左岸1號機組

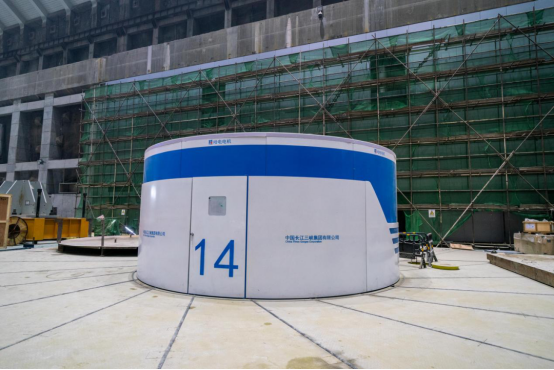

白鶴灘水電站右岸14號機組
從3月初(chu)開(kai)始,左右岸首臺機(ji)組無水(shui)(shui)調試(shi)工作(zuo)啟動,歷時1個月,相繼(ji)完成機(ji)組公用(yong)系(xi)統、調速(su)、機(ji)組自動化、保護、勵(li)磁、監控等系(xi)統的調試(shi)工作(zuo),于(yu)4月初(chu)開(kai)始進行各系(xi)統聯合調試(shi),最終圓滿(man)完成兩臺機(ji)組的無水(shui)(shui)調試(shi)工作(zuo)。
“無水調試是在(zai)機(ji)組(zu)未(wei)充(chong)水時,模擬機(ji)組(zu)運行(xing)自(zi)動(dong)開停(ting)機(ji)等流程操作,進而對機(ji)組(zu)設備(bei)和各(ge)系統進行(xing)功能性檢(jian)測和查漏補缺,為之(zhi)后機(ji)組(zu)啟(qi)動(dong)有水調試提供有效保障。”康永林(lin)介紹(shao)。

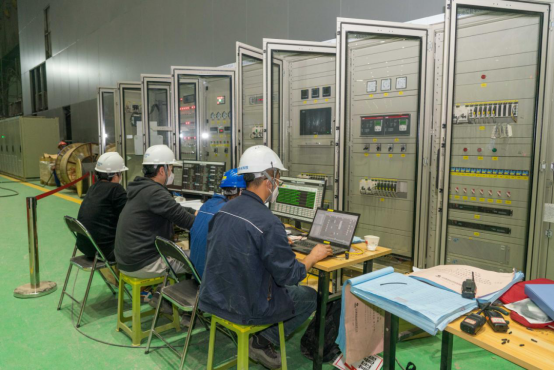

工作人員現場進行系統調試
白鶴(he)(he)灘水(shui)(shui)電(dian)(dian)站共設(she)計(ji)安(an)裝16臺單機容(rong)量為100萬千瓦(wa)的(de)水(shui)(shui)輪發(fa)電(dian)(dian)機組(zu),是目前(qian)世界上單機容(rong)量最大的(de)水(shui)(shui)電(dian)(dian)機組(zu),其研制難度大于世界在建(jian)和已投(tou)運(yun)的(de)任何機組(zu),被譽(yu)為當今世界水(shui)(shui)電(dian)(dian)行(xing)業的(de)“珠穆朗瑪峰”。白鶴(he)(he)灘水(shui)(shui)電(dian)(dian)站建(jian)成投(tou)產(chan)后,單臺機組(zu)額定功率(lv)運(yun)轉(zhuan)一小時可產(chan)生約100萬千瓦(wa)時電(dian)(dian)能,首批機組(zu)計(ji)劃于2021年(nian)7月1日前(qian)投(tou)產(chan)發(fa)電(dian)(dian),2022年(nian)7月實現全部機組(zu)投(tou)產(chan)發(fa)電(dian)(dian)。

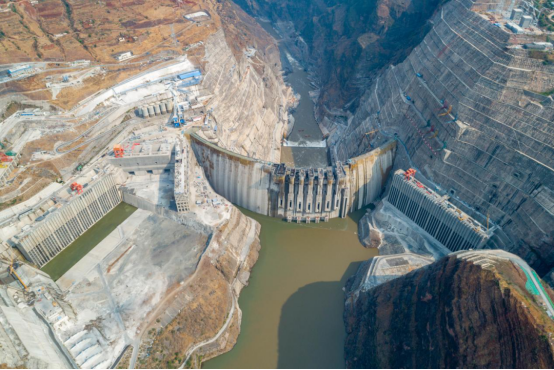

白鶴灘水電站航拍圖
據了解,后續(xu)將(jiang)根據上游(you)蓄(xu)水情況,啟動(dong)1號、14號機(ji)組有(you)水調(diao)試工作。目(mu)前,2號、15號機(ji)組的(de)無(wu)水調(diao)試正在進行。
