文章(zhang)來(lai)源:內蒙(meng)古國資(zi)委(wei) 發布時間:2021-05-08

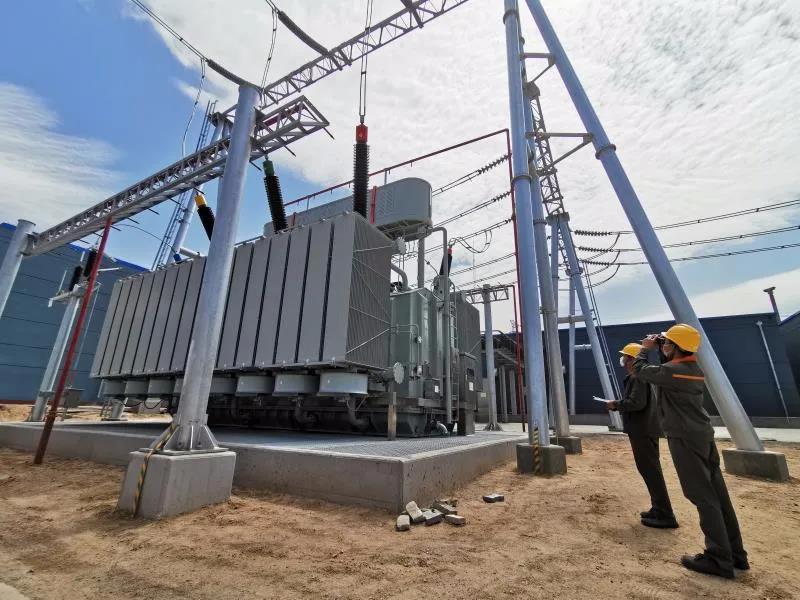

近日(ri),棋盤井220千(qian)伏主(zhu)(zhu)變(bian)增容(rong)擴建工(gong)程(cheng)第2臺(tai)主(zhu)(zhu)變(bian)正式啟動運行,標志著(zhu)國內首次應用2臺(tai)360兆伏安降壓大容(rong)量變(bian)壓器(qi)在內蒙古圓(yuan)滿實(shi)現落(luo)地(di)投產。

棋(qi)盤井220千伏主(zhu)變(bian)增容擴(kuo)(kuo)建工程,是內蒙古電(dian)力(li)公(gong)司積極探索在國內首次應用(yong)(yong)360兆伏安降壓大容量變(bian)壓器,解決線路走徑受(shou)限和(he)變(bian)電(dian)站新、擴(kuo)(kuo)建受(shou)制約等難題,實(shi)現變(bian)電(dian)容量大幅擴(kuo)(kuo)增的開創性工程。項(xiang)目主(zhu)要解決自治區重點工業(ye)園區——棋(qi)盤井工業(ye)園區能源產業(ye)落地(di)、擴(kuo)(kuo)大產能的用(yong)(yong)電(dian)難題,有利(li)于優化供電(dian)營商環境,助力(li)地(di)區經(jing)濟社會發(fa)展和(he)企業(ye)復工復產。

據悉(xi),國內首次應用,并不是簡單意(yi)義上的(de)用2臺(tai)360兆(zhao)伏安主變換(huan)掉站(zhan)內原(yuan)有2臺(tai)180兆(zhao)伏安主變,而是要分(fen)三個階段完成。
第一階(jie)段(duan),將站內全部負荷(he)由1、2號(hao)(hao)主(zhu)變(bian)(bian)接待,實施(shi)(shi)3號(hao)(hao)主(zhu)變(bian)(bian)增容(rong)、220千伏(fu)東側母線架構升級(ji)和(he)配套110千伏(fu)GIS擴建;第二階(jie)段(duan),實施(shi)(shi)4號(hao)(hao)主(zhu)變(bian)(bian)增容(rong)工程(cheng)(cheng);第三(san)階(jie)段(duan)實施(shi)(shi)1、2號(hao)(hao)主(zhu)變(bian)(bian)負荷(he)轉帶,220千伏(fu)西側母線架構升級(ji)改造工程(cheng)(cheng)。
三(san)個階段(duan)改造(zao),意(yi)味(wei)著(zhu)將(jiang)220千伏(fu)變電站(zhan)進行了整站(zhan)容量升級和(he)改造(zao)。而為了不(bu)影響用(yong)戶正常(chang)用(yong)電,工(gong)程要(yao)在避免對外停電的前(qian)提(ti)下進行,難(nan)度(du)、復(fu)雜度(du)不(bu)可(ke)盡數。其中,第一階段(duan)工(gong)程已于(yu)年前(qian)順利投產,并擔起了重(zhong)要(yao)能(neng)源(yuan)項目的高可(ke)靠性供電任(ren)務。

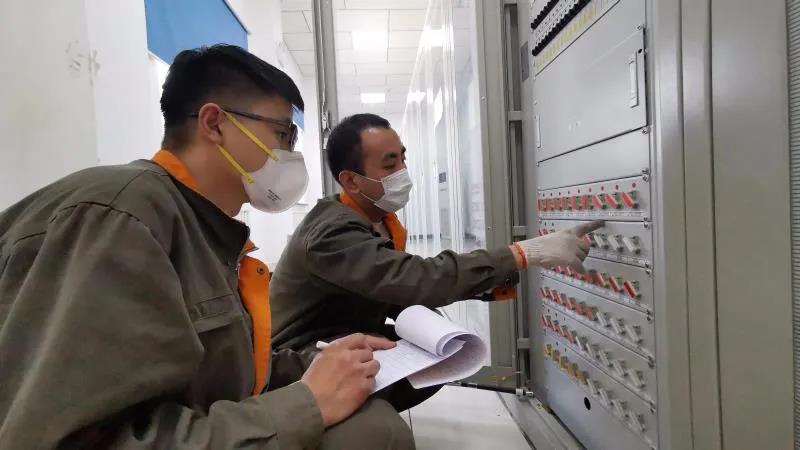

為推(tui)進(jin)第二階段(duan)工程(cheng)順(shun)利(li)實施,鄂爾(er)多斯電業(ye)局(ju)貫徹(che)落實內蒙古(gu)電力公司關于加(jia)快推(tui)進(jin)重點工程(cheng)開復(fu)工要求,各部(bu)門積極協(xie)調聯動,馬力全開推(tui)進(jin)工程(cheng)建設,同時(shi)提前介(jie)入調試、驗收等(deng)環節,按期(qi)圓滿(man)完成了4號主(zhu)變(bian)啟動送電,順(shun)利(li)接過(guo)了站內1、2號主(zhu)變(bian)的供電“接力棒”。
下一步,鄂爾多斯(si)電業局將(jiang)繼續以保(bao)安(an)全、保(bao)質(zhi)量為前(qian)提,集中精力完成主變(bian)增容后配套(tao)實施(shi)的站內220千(qian)伏母(mu)線升級改(gai)造和相關設(she)備升級更(geng)換掃(sao)尾(wei)工(gong)(gong)程。整體(ti)工(gong)(gong)程竣工(gong)(gong)后,變(bian)電站負荷(he)接待能力將(jiang)進一步提升,為地區經濟社會(hui)發展再(zai)添(tian)能源動力。
