內蒙古蒙能集團集中發力項目建設 助力高質量發展

文章來源(yuan):內蒙古國(guo)資委   發布時間:2021-10-20

今年,內(nei)蒙古蒙能集團確定了(le)515萬千瓦重(zhong)點項(xiang)(xiang)目(mu)(mu)建(jian)(jian)設,除了(le)9月30日包(bao)頭100MWp光伏發電(dian)(dian)(dian)示(shi)范基地平臺項(xiang)(xiang)目(mu)(mu)正式移交(jiao)生(sheng)產(chan)外,長城電(dian)(dian)(dian)廠2×1000MW機(ji)組項(xiang)(xiang)目(mu)(mu)、金山熱電(dian)(dian)(dian)廠2×660MW擴建(jian)(jian)項(xiang)(xiang)目(mu)(mu)、科(ke)右中發電(dian)(dian)(dian)2×660MW機(ji)組項(xiang)(xiang)目(mu)(mu)、東蘇(su)巴彥杭蓋300MW風電(dian)(dian)(dian)項(xiang)(xiang)目(mu)(mu)及(ji)武川100MW風電(dian)(dian)(dian)供熱項(xiang)(xiang)目(mu)(mu)已全部開工建(jian)(jian)設。

這些重點項目是做(zuo)強(qiang)做(zuo)優做(zuo)大蒙(meng)能(neng)集(ji)(ji)團的關(guan)鍵項目,是蒙(meng)能(neng)集(ji)(ji)團樹立新(xin)形象(xiang)、展現新(xin)氣象(xiang)的重大機遇。蒙(meng)能(neng)集(ji)(ji)團自覺提高(gao)政治(zhi)站位,加(jia)強(qiang)組織領導,凝心聚(ju)力(li)(li)、攻堅克(ke)難(nan),針對項目建(jian)設制定時(shi)間表、路線圖、責任書(shu),勇(yong)挑重擔,肩負(fu)起(qi)主體(ti)責任,對標一流,全力(li)(li)將515萬千瓦重點項目打造(zao)成安全、綠色、清廉、優質的工程,助力(li)(li)自治(zhi)區經濟社會(hui)高(gao)質量發展。

長城電廠2×1000MW機組項目

作為內蒙古自治區(qu)直屬(shu)企業首個百萬千瓦(wa)(wa)電(dian)廠——長城電(dian)廠2×1000MW機組項(xiang)(xiang)目地(di)處鄂托(tuo)克前(qian)旗上(shang)海廟能源化工基(ji)地(di),占地(di)499.5畝。項(xiang)(xiang)目建成后,年發電(dian)量可達175億千瓦(wa)(wa)時。

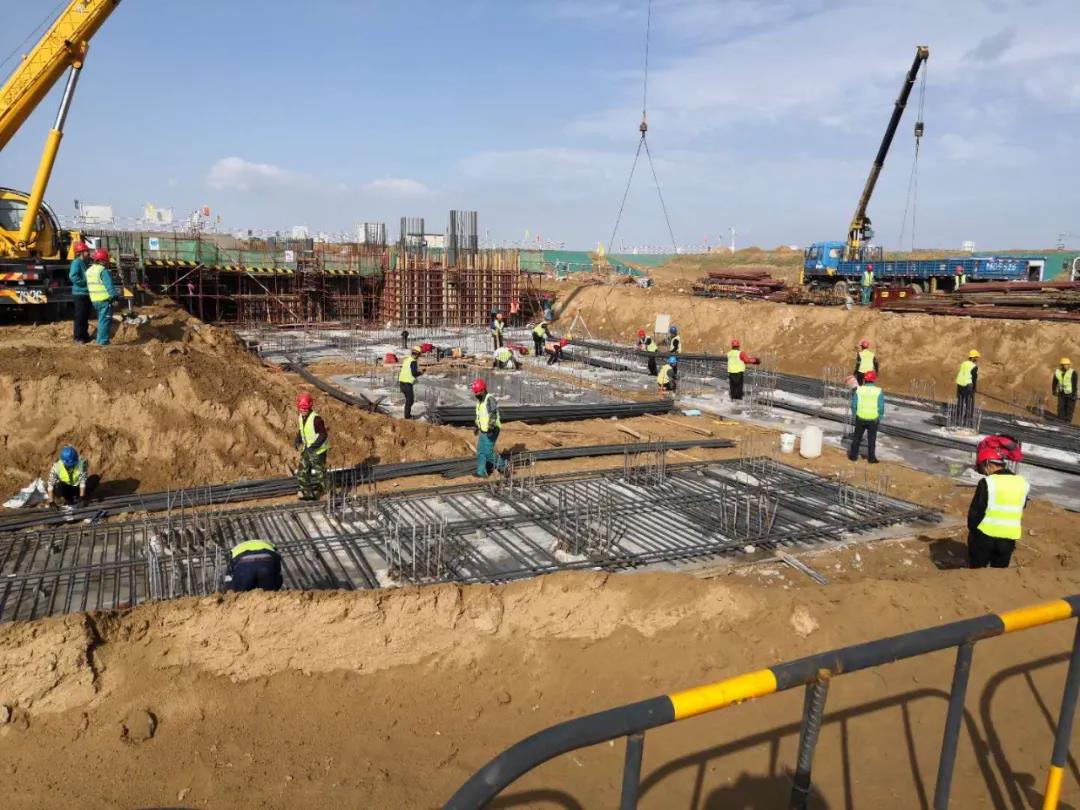

泵送設備正在有序澆筑混凝土

施(shi)(shi)工(gong)現場塔吊林立,機械轟鳴,所有(you)參建者在各個(ge)作業點上,按(an)照既定節點計(ji)劃加班(ban)加點,抓緊施(shi)(shi)工(gong),以確保項目(mu)按(an)期投(tou)產,為自治區經(jing)濟社會(hui)發(fa)展作出應有(you)貢(gong)獻。

施工人員在各個作業點上,按照既定節點計劃抓緊施工

長(chang)城(cheng)發電(dian)公(gong)司(si)組織精兵強將,爭分奪秒(miao)、倒排工期、掛(gua)圖作戰、對賬銷號,全力以赴推進項(xiang)目(mu)建設;強化安全、質量管(guan)理,對標全國一(yi)流電(dian)廠(chang)(chang),努力把項(xiang)目(mu)建設成為綠色清潔、智慧高效、各項(xiang)指標全優的示范型電(dian)廠(chang)(chang)。

金山熱電廠2×66萬千瓦擴建項目

金山(shan)熱電(dian)廠(chang)2×66萬(wan)千(qian)瓦擴建(jian)項目(mu)位于土默特左(zuo)旗臺閣牧鎮大陽(yang)高(gao)村南、現金山(shan)熱電(dian)廠(chang)東側,占地面(mian)積493畝。建(jian)設內(nei)容包括擴建(jian)2×660MW高(gao)效(xiao)超(chao)超(chao)臨界(jie)、間接(jie)空冷(leng)抽汽凝(ning)汽式汽輪機。項目(mu)建(jian)成后預計(ji)新增供電(dian)能力125萬(wan)千(qian)瓦,新增供熱能力3000萬(wan)平方米。自(zi)全(quan)面(mian)開工(gong)以(yi)來,施工(gong)現場(chang)整體狀(zhuang)況(kuang)良(liang)好、平穩(wen)、有序。全(quan)體參建(jian)人員(yuan)牢固樹立“高(gao)標準、嚴要求”的(de)責任意識(shi),抓住施工(gong)的(de)黃金期,全(quan)力推進(jin)施工(gong)進(jin)度。

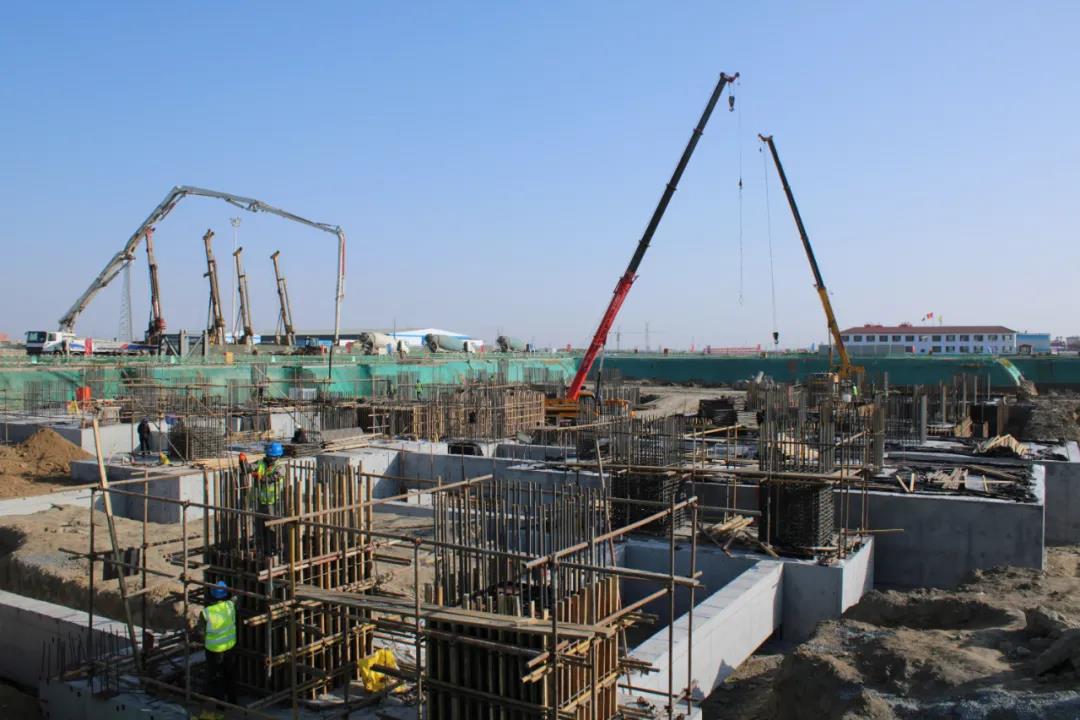

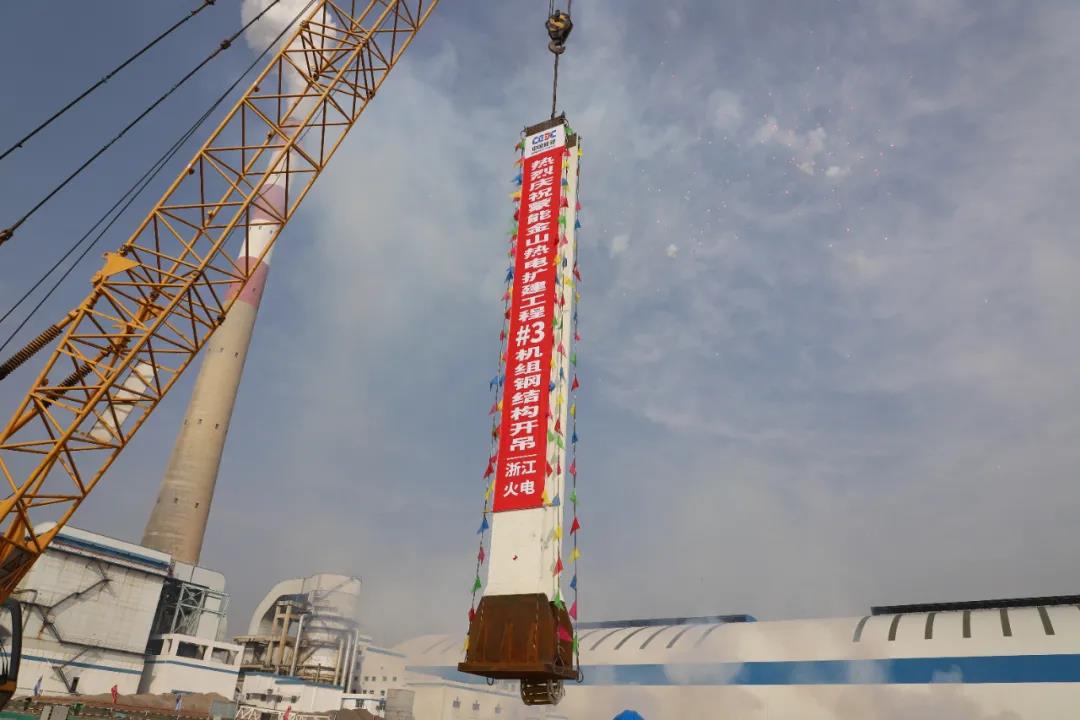

3號機組鍋爐首根鋼結構吊裝就位

10月10日10點(dian)17分(fen),該項目(mu)3號機組鍋爐首根鋼結構(gou)吊(diao)裝就位,標志著3號機組主體工(gong)程正式進入安裝階段,為下一(yi)步的安裝工(gong)程贏得了先機、奠定了基(ji)礎,同時向整體工(gong)程早日投產邁出了重要的一(yi)步。

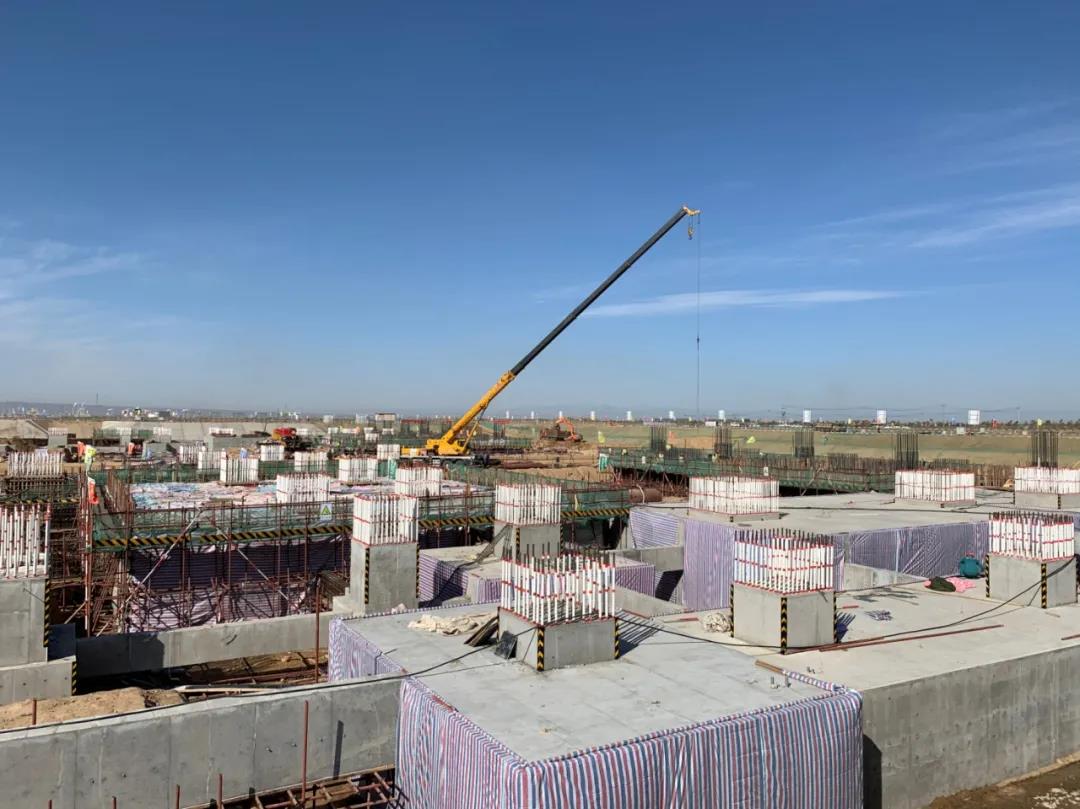

主廠房4號鍋爐承臺澆筑緊張進行中

科右中發電2×66萬千瓦機組項目

科右中發電2×66萬(wan)千瓦超(chao)超(chao)臨界燃(ran)煤(mei)、間接空冷機(ji)組項目(mu),于2016年6月(yue)開工建(jian)設(she),送出接入扎魯特(te)(te)至(zhi)山東青州特(te)(te)高壓直流輸電外送通(tong)道(dao),是蒙東地區(qu)重(zhong)要的支撐電源(yuan),雙機(ji)投產后年發電量可(ke)達63億千瓦時。對確(que)保科右中旗打贏(ying)脫貧攻(gong)堅戰,增強自(zi)身造(zao)血功能,拉動地方經濟社會發展具有(you)重(zhong)要意義。

1號機除氧器吊裝就位

截至目前(qian),項(xiang)目已(yi)完成(cheng)了(le)主廠房到(dao)(dao)頂(ding)、鋼屋架安裝(zhuang)、鋼煤(mei)斗(dou)安裝(zhuang)、煙囪鋼內筒到(dao)(dao)頂(ding)、1號機除(chu)氧器吊裝(zhuang)就位等重要節點工程。該項(xiang)目計劃于2021年(nian)投產發電。

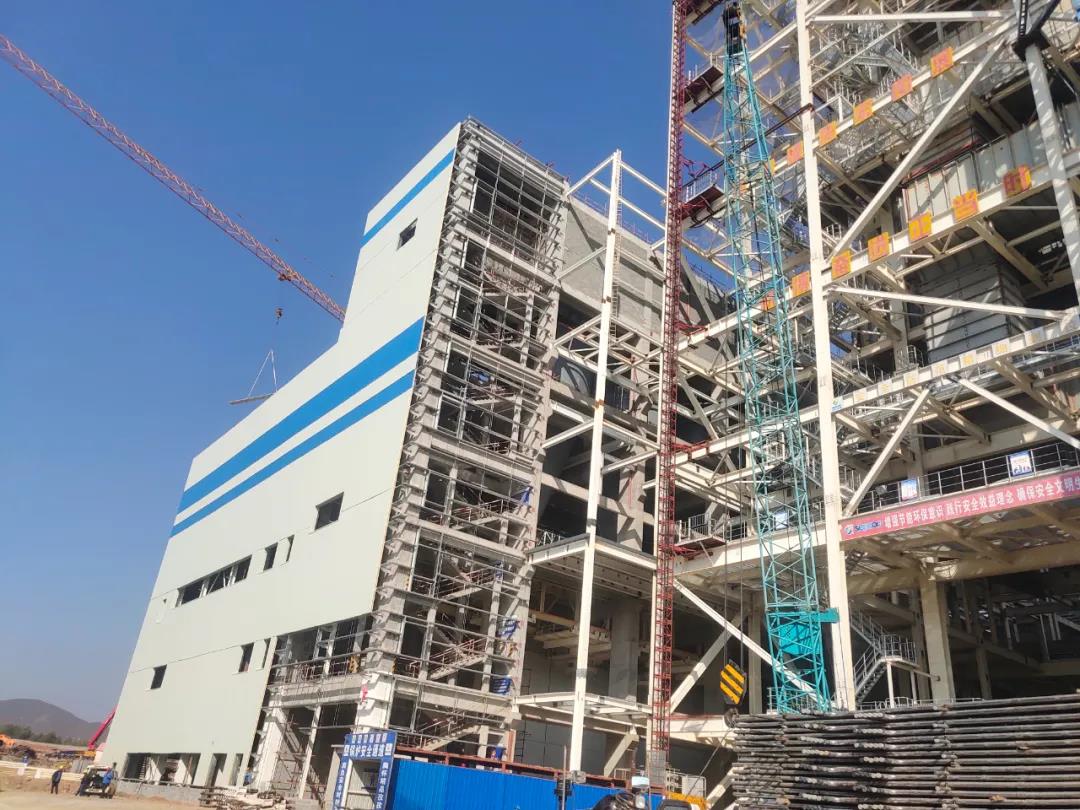

主廠房封閉

東蘇巴彥杭蓋300MW風電項目

東蘇巴彥(yan)杭蓋(gai)300MW風電項目于(yu)2019年(nian)10月15日開工(gong)建(jian)(jian)設,2020年(nian)3月18日全面復工(gong)。該項目是蒙能集團裝機容(rong)量(liang)最大,第一個(ge)特(te)高壓外送(song)新(xin)能源項目,一期建(jian)(jian)設規模為300MW,將在108平(ping)方公里(li)的場址范圍(wei)內安裝風機89臺(tai),計劃于(yu)2020年(nian)12月31日投產(chan)發電,全部(bu)建(jian)(jian)成投運后年(nian)上網電量(liang)可達8.4億千(qian)瓦時。

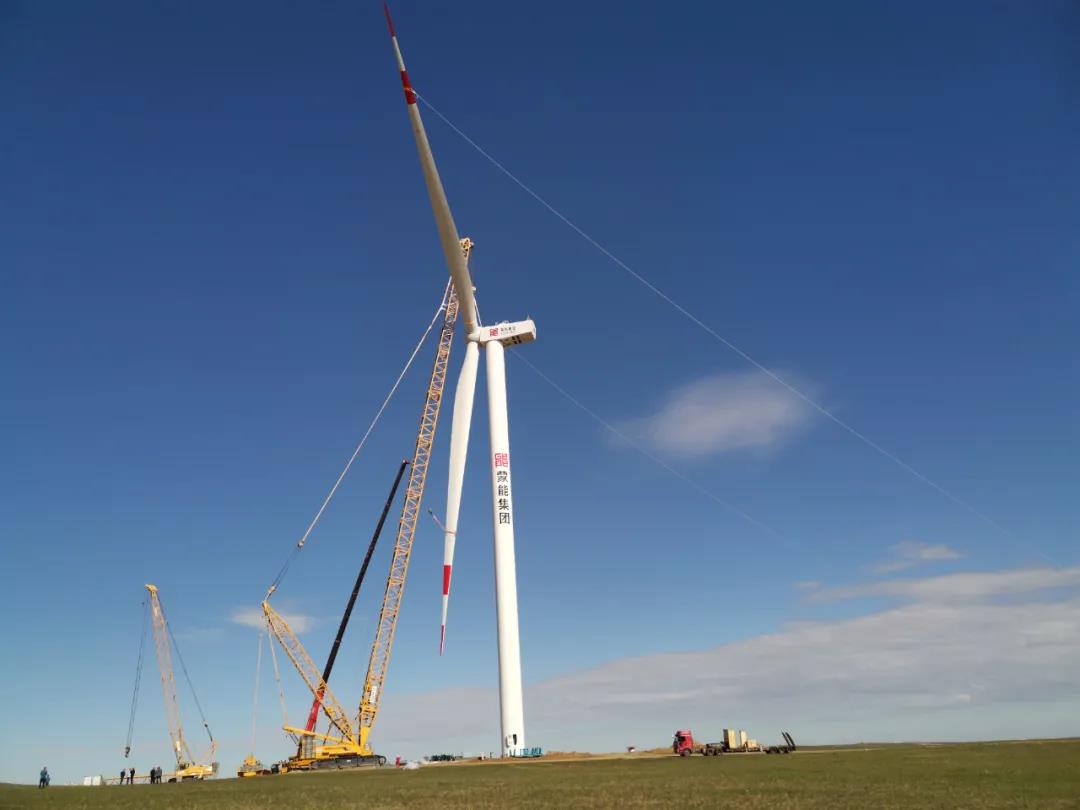

9月8日,第一臺風機整體吊裝成功

截至(zhi)目(mu)(mu)前,風機吊裝完(wan)成(cheng)(cheng)(cheng)11臺,箱變(bian)基礎89基全(quan)部澆筑(zhu)完(wan)成(cheng)(cheng)(cheng);升壓(ya)站(zhan)綜合樓(lou)、電(dian)氣樓(lou)、車庫裝修、裝飾工程完(wan)成(cheng)(cheng)(cheng)80%,電(dian)氣樓(lou)內站(zhan)用變(bian)就(jiu)位(wei)完(wan)成(cheng)(cheng)(cheng)。兩臺主變(bian)及220KV屋(wu)外架構、架空鋼絞線(xian)全(quan)部安(an)裝完(wan)成(cheng)(cheng)(cheng),斷路器、隔離開(kai)關、避雷(lei)器、互感器等安(an)裝完(wan)成(cheng)(cheng)(cheng),目(mu)(mu)前正在(zai)抓緊站(zhan)內電(dian)纜(lan)、設(she)備引(yin)線(xian)施工。各標段集電(dian)線(xian)路已(yi)相繼開(kai)工,站(zhan)內主變(bian)、動態無功補償裝置單體調(diao)試(shi)完(wan),一次設(she)備單體調(diao)試(shi)完(wan)成(cheng)(cheng)(cheng)10項(合計78項),二次設(she)備正在(zai)安(an)裝。

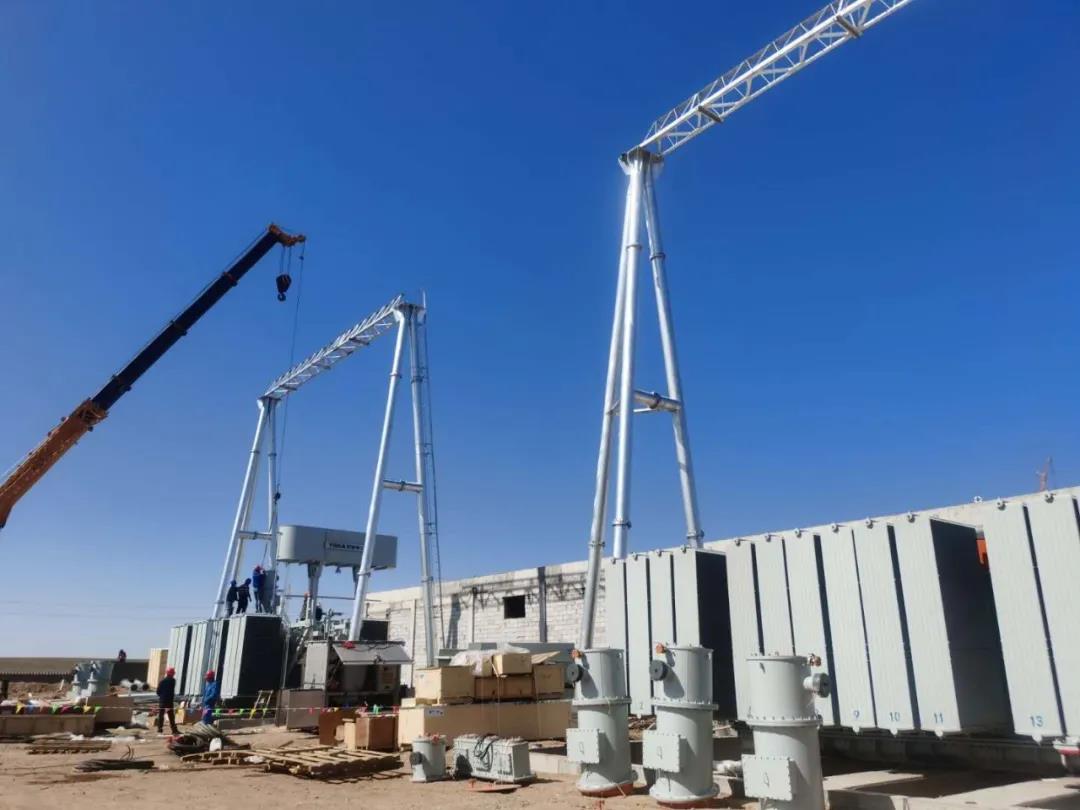

9月14日,兩臺主變安裝就位

武川100MW風電供熱項目

武川100MW風電供熱項(xiang)目(mu)位(wei)于(yu)武川縣可(ke)可(ke)以力(li)(li)更鎮東北約(yue)5公(gong)里(li)處,本(ben)期裝機(ji)(ji)容量100MW,裝機(ji)(ji)規模(mo)為(wei)單機(ji)(ji)容量2500kW的風力(li)(li)發電機(ji)(ji)組(zu)40臺。

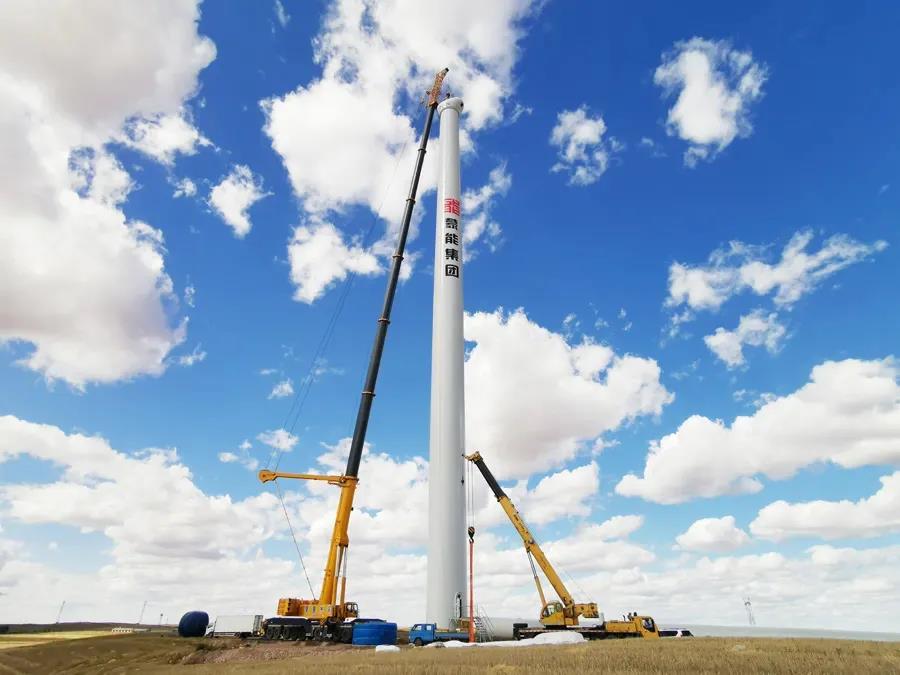

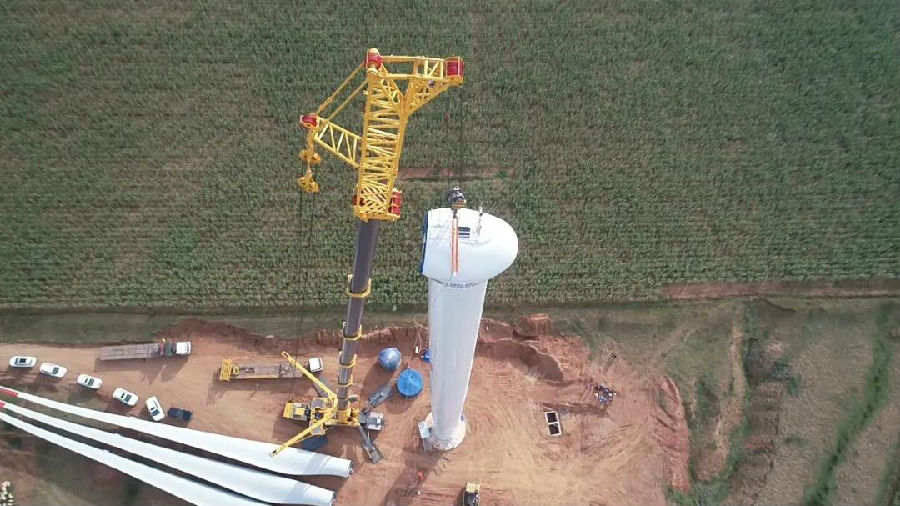

第一個塔筒吊裝完成

該項(xiang)目(mu)自開(kai)工(gong)(gong)建(jian)設(she)以來,相(xiang)繼克服了項(xiang)目(mu)核(he)準早(zao)啟(qi)動晚等影響,按照項(xiang)目(mu)開(kai)工(gong)(gong)建(jian)設(she)必備條(tiao)件(jian)的各項(xiang)事宜,在僅僅兩個(ge)半月的時(shi)(shi)間內,就成(cheng)(cheng)功辦理(li)了林(lin)草永久用(yong)地批文、臨(lin)時(shi)(shi)用(yong)林(lin)草批文等先決(jue)手續,為項(xiang)目(mu)正式(shi)開(kai)工(gong)(gong)創(chuang)造了充分條(tiao)件(jian)。2019年12月6日首(shou)臺風機(25號)基(ji)礎(chu)完成(cheng)(cheng)混凝土(tu)澆(jiao)筑,標(biao)志著該項(xiang)目(mu)正式(shi)進(jin)入施工(gong)(gong)階段,保住(zhu)了上網(wang)電價0.47元/千瓦(wa)時(shi)(shi)。

為葉片吊裝做好準備

項目(mu)建成后,年發電量可(ke)達2.4億千瓦時,供熱面積20萬平方米,年均(jun)減少燃煤7.44萬噸,能夠有效(xiao)推(tui)動(dong)當地發展綠色經濟(ji),改善當地生態環境,創(chuang)造良好的經濟(ji)效(xiao)益(yi)和社會效(xiao)益(yi)。

【責任編輯:語謙】
